Gefällt mir sehr gut, die Planung für die neue Deutscherrnbrücke! Sie passt von der Form her harmonisch neben die alte Variante und hat dennoch ein individuelles Erscheinungsbild. Klasse! Nur die quaderförmigen Brückenpfeiler könnten von mir aus nochmal überarbeitet werden.
Beiträge von Beggi
-
-
Auch oberirdisch sind wieder zahlreiche Veränderungen zu beobachten.

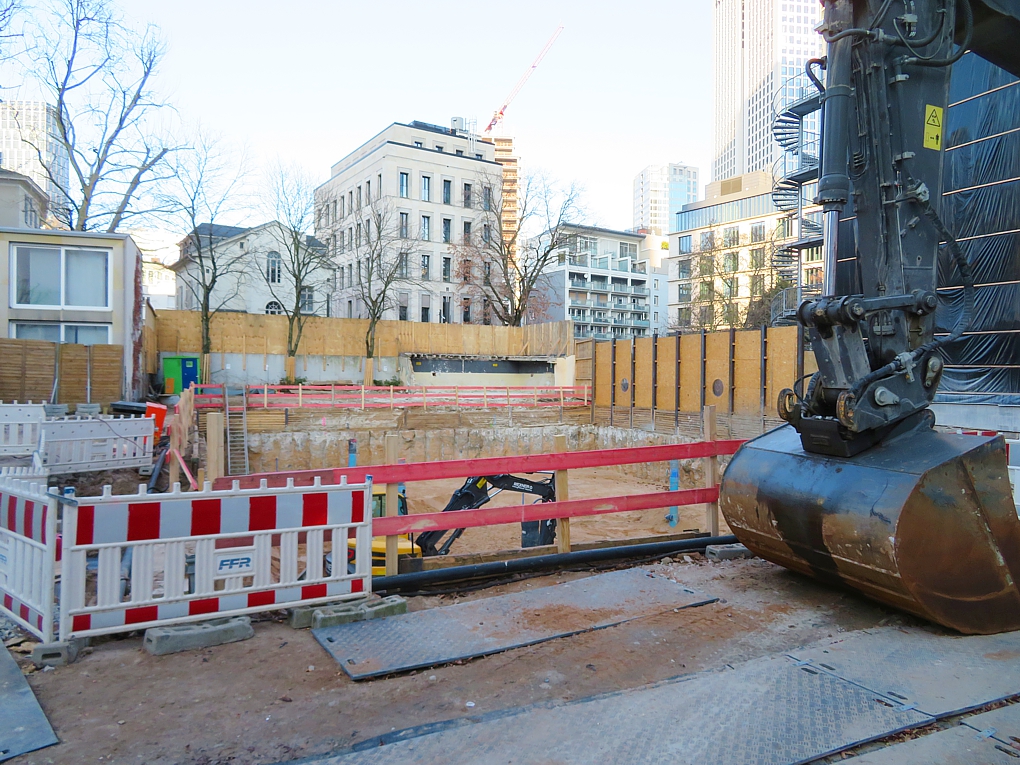

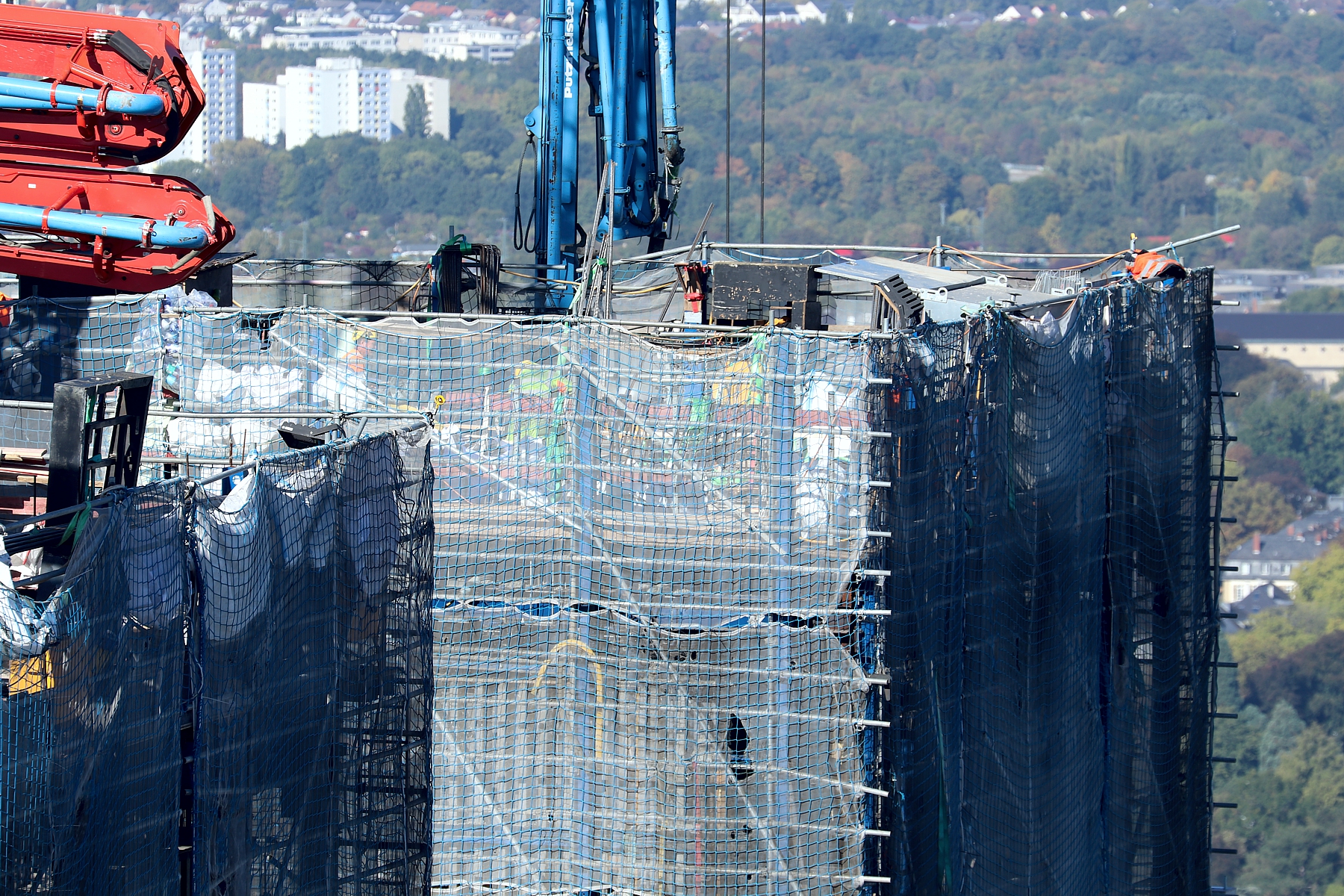

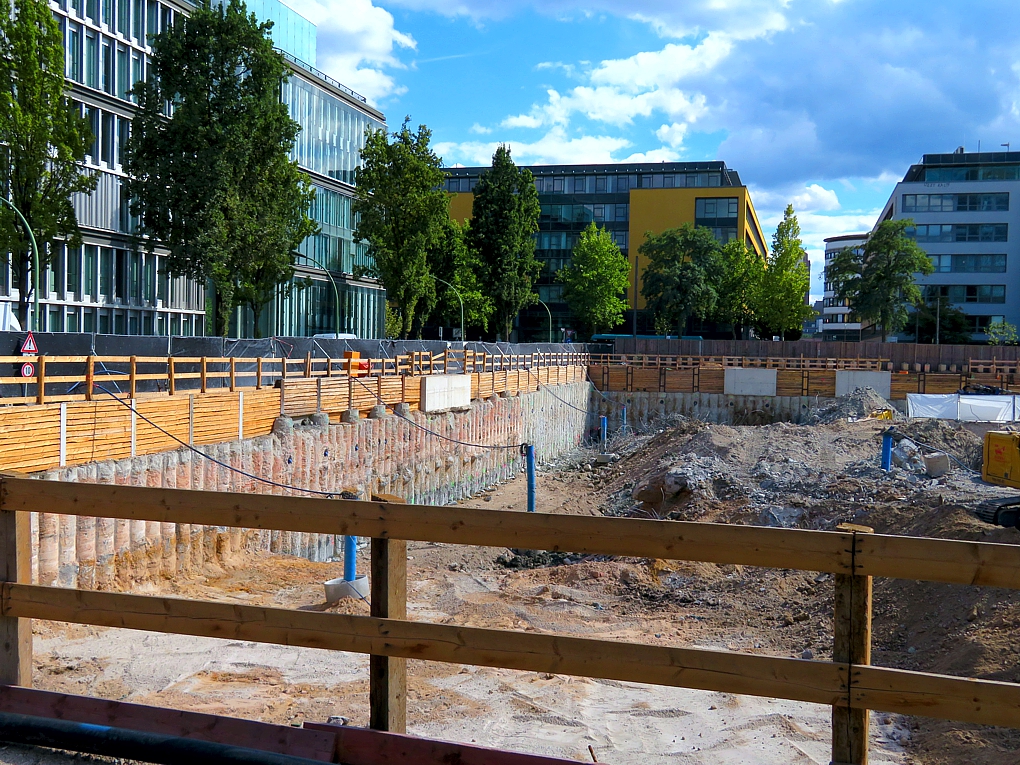

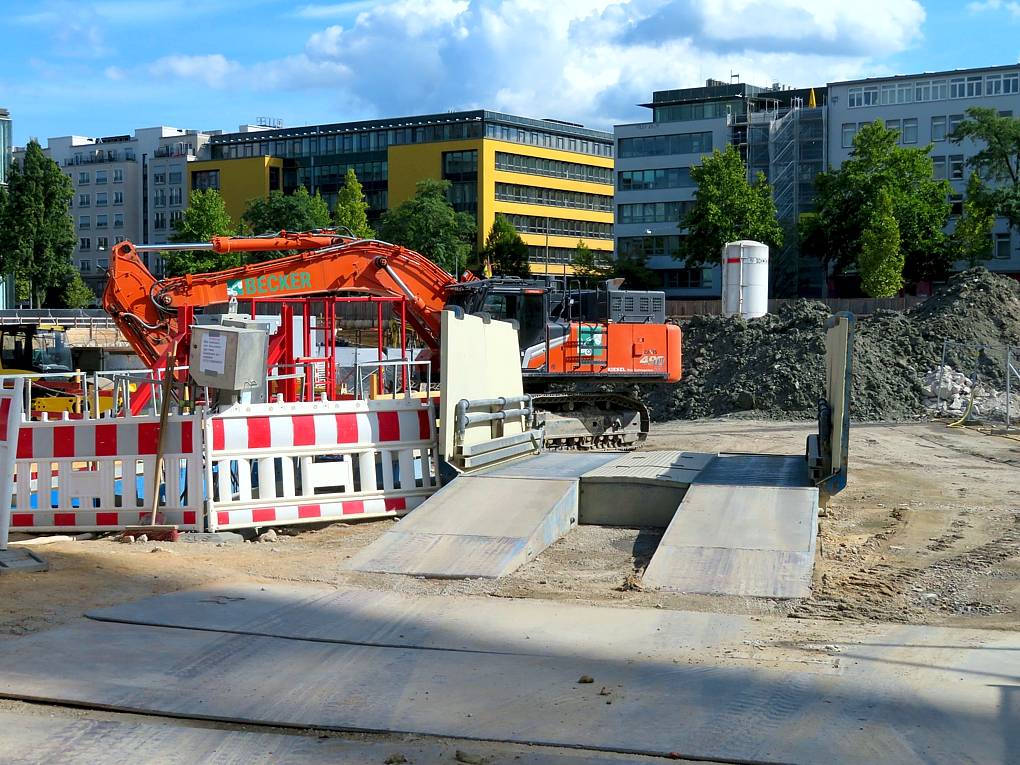

Beim Zugangsbauwerk unterhalb der Auskragung des Spin Towers werden aktuell die Außenwände erstellt. Teilweise werden diese direkt an die Bohrpfahlwand betoniert.

Die gesamte Station Güterplatz ist nun nahezu vollständig mit Erdreich bedeckt, es finden aber immernoch Erdarbeiten statt. An den Lichtdomen sind noch weitere Betonagen erforderlich.

Im Kreuzungsbereich Europa-Allee / Emser Brücke ist verkehrstechnisch die Hölle los.

Hier gibt es nur noch einen schmalen Übergang für Fußgänger. Vermutlich werden hier die Schienen gleich bis in den Bereich des Tunnelmunds verlegt.

Die zukünftige Haltestelle Emser Brücke / Messe:

Die Arbeiten an den Schienenfundamenten ziehen sich bis zur Endstation "Europaviertel West" durch. Vor dem neuen Spardabank-Messe-Hochhaus scheint sich ein Probe- und Testabschnitt zu befinden. Die Gleise wurden inzwischen wieder abgenommen.

An einigen Stellen wurden die Schienen-Befestigungsklemmen für den schwellenlosen Oberbau aufgelegt. Sie werden mit einbetoniert.

© 2026 Beggi
-

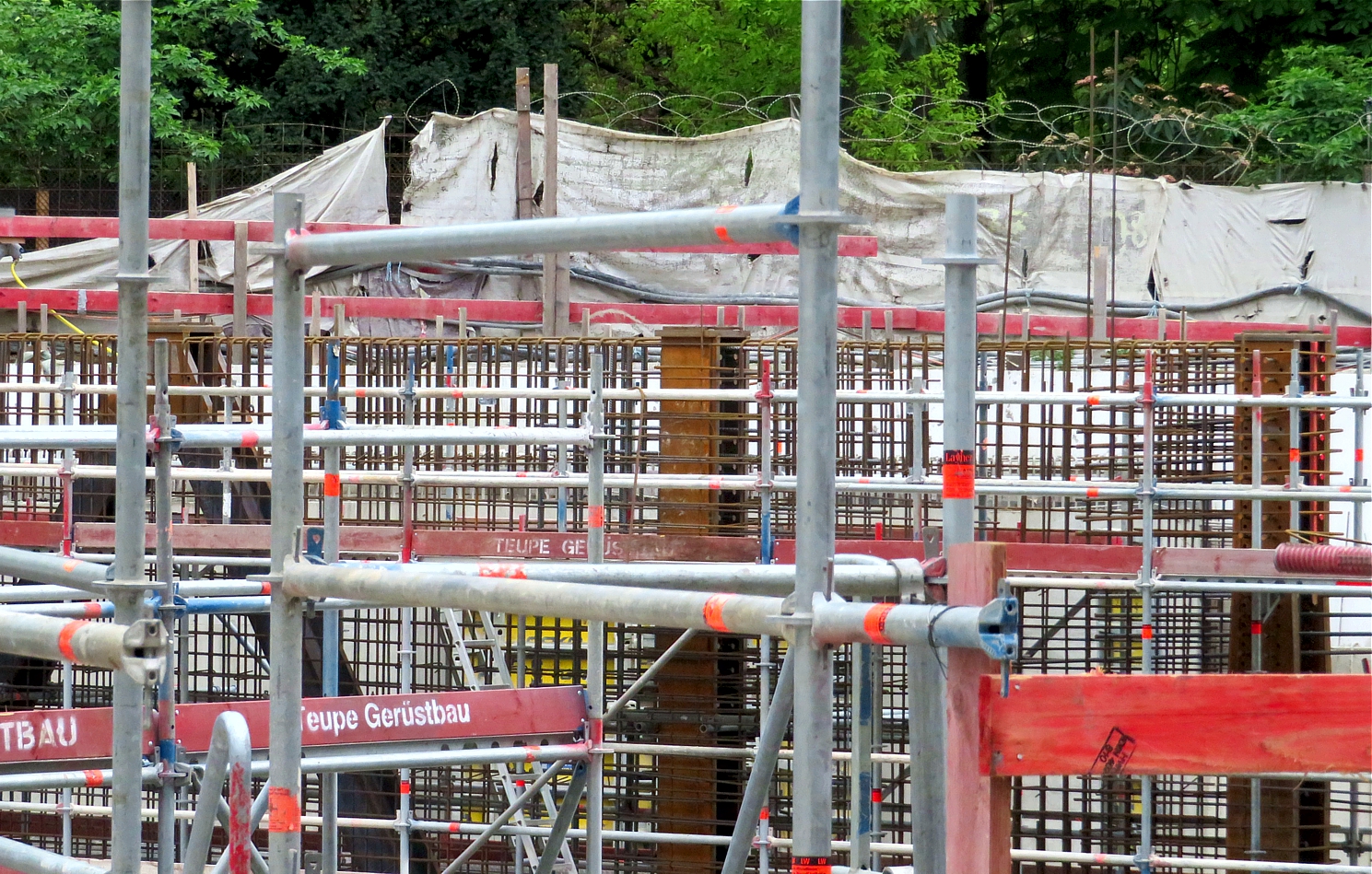

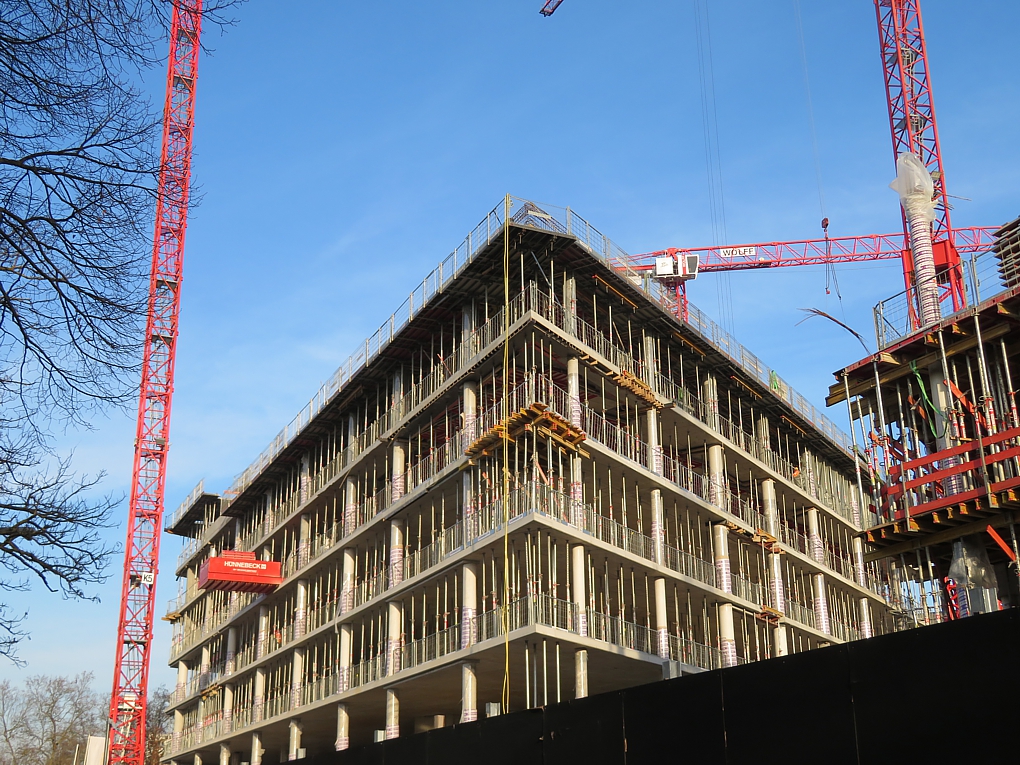

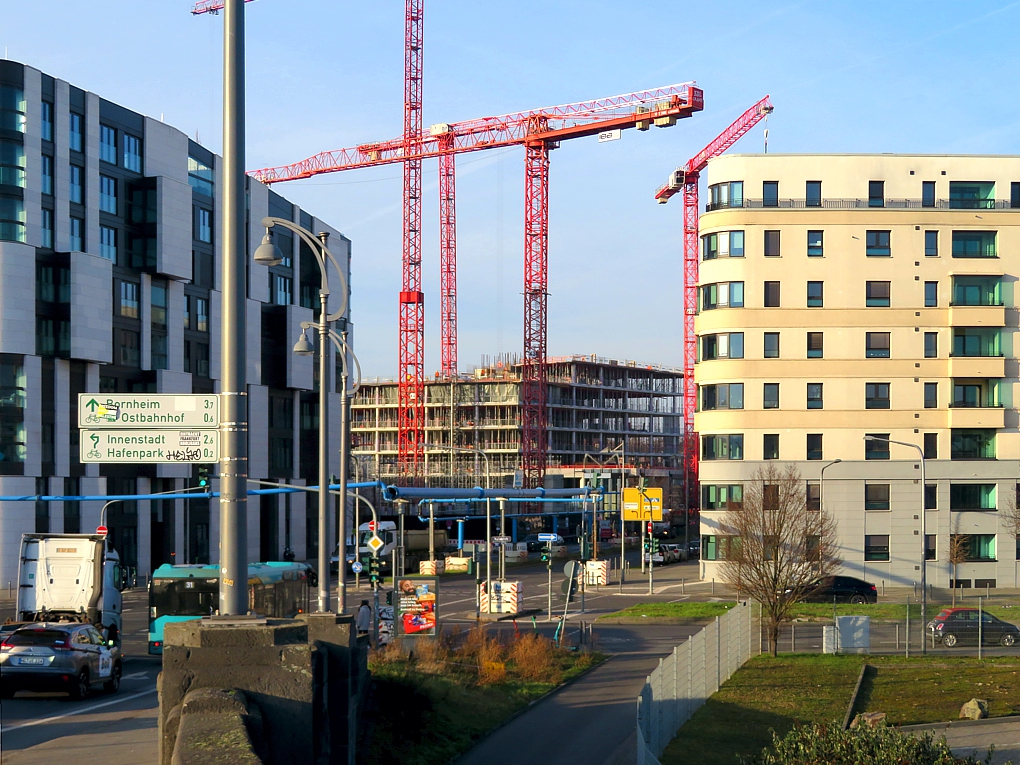

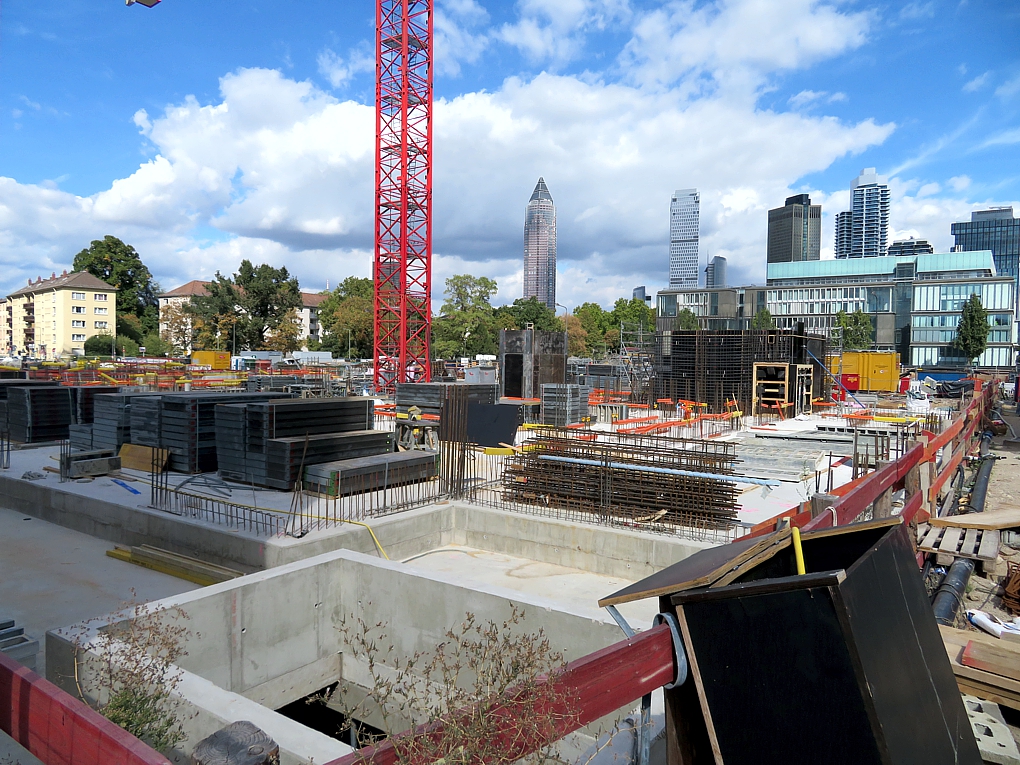

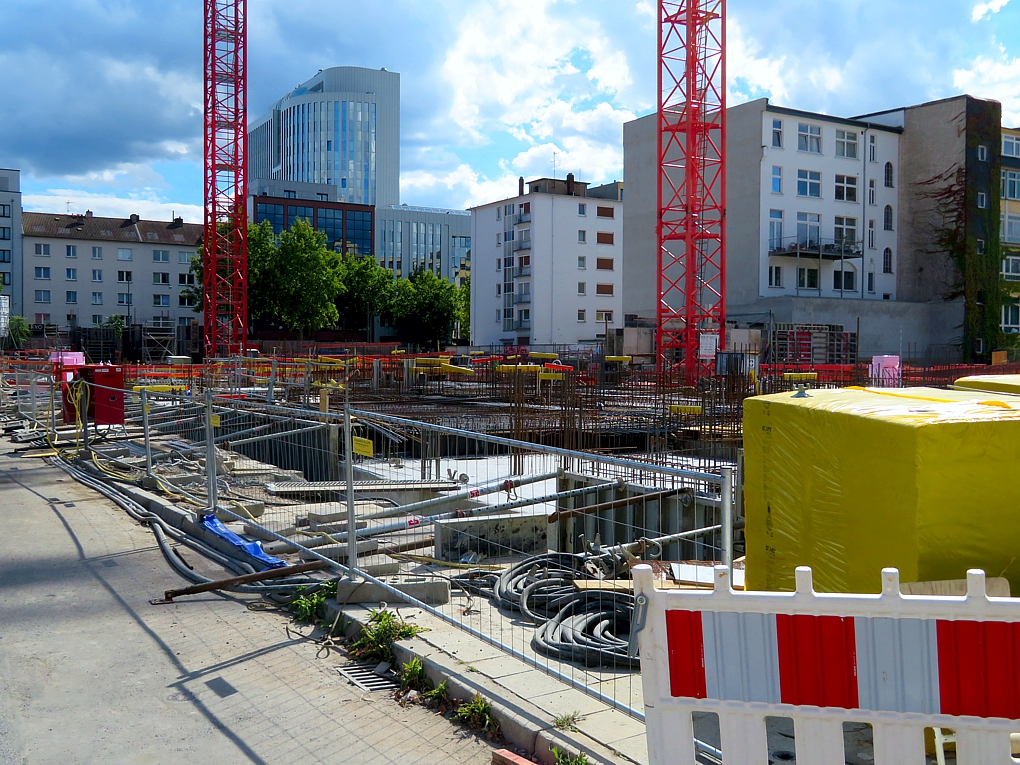

^ Einen Monat später steht in weiten Bereichen des ersten Bauabschnitts das Erdgeschoss im Rohbau.

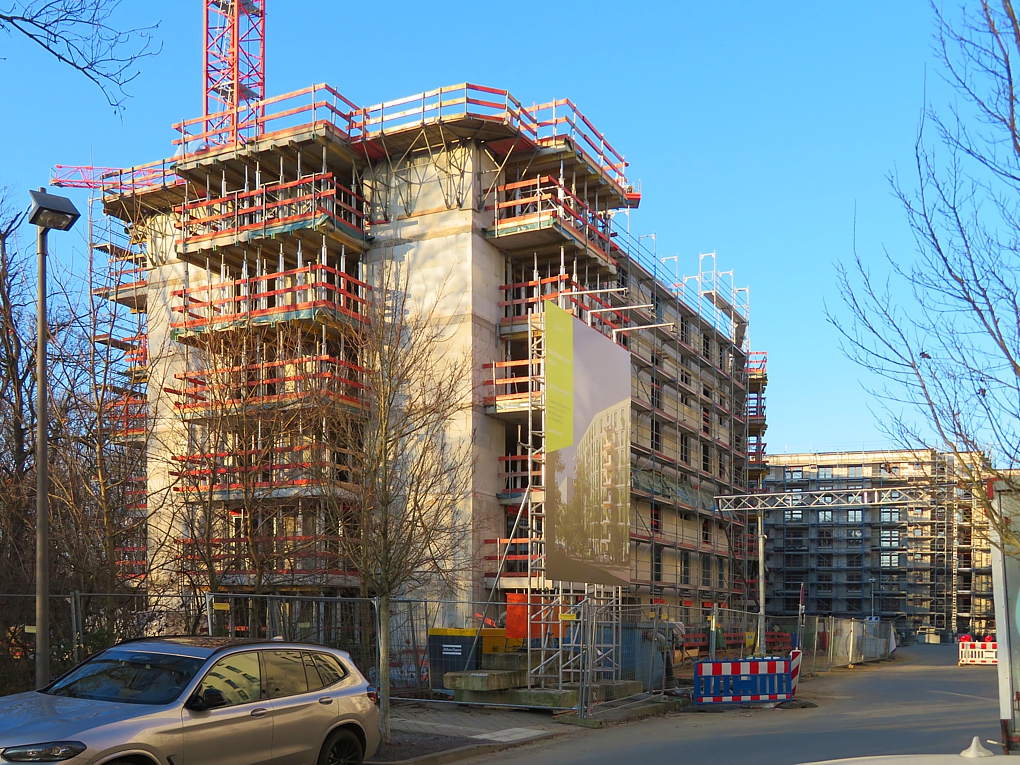

Die später 8-geschossige Wohnbebauung:

Im Bereich des späteren Hochhauses ragt die Bebauung etwas weiter in die Höhe. Hier scheint das Erdgeschoss leicht tiefer zu liegen, als das umgebende Straßenniveau. Das wäre ungewöhnlich. Aber vielleicht habe ich mich ja verguckt.

© 2026 Beggi
-
50/52

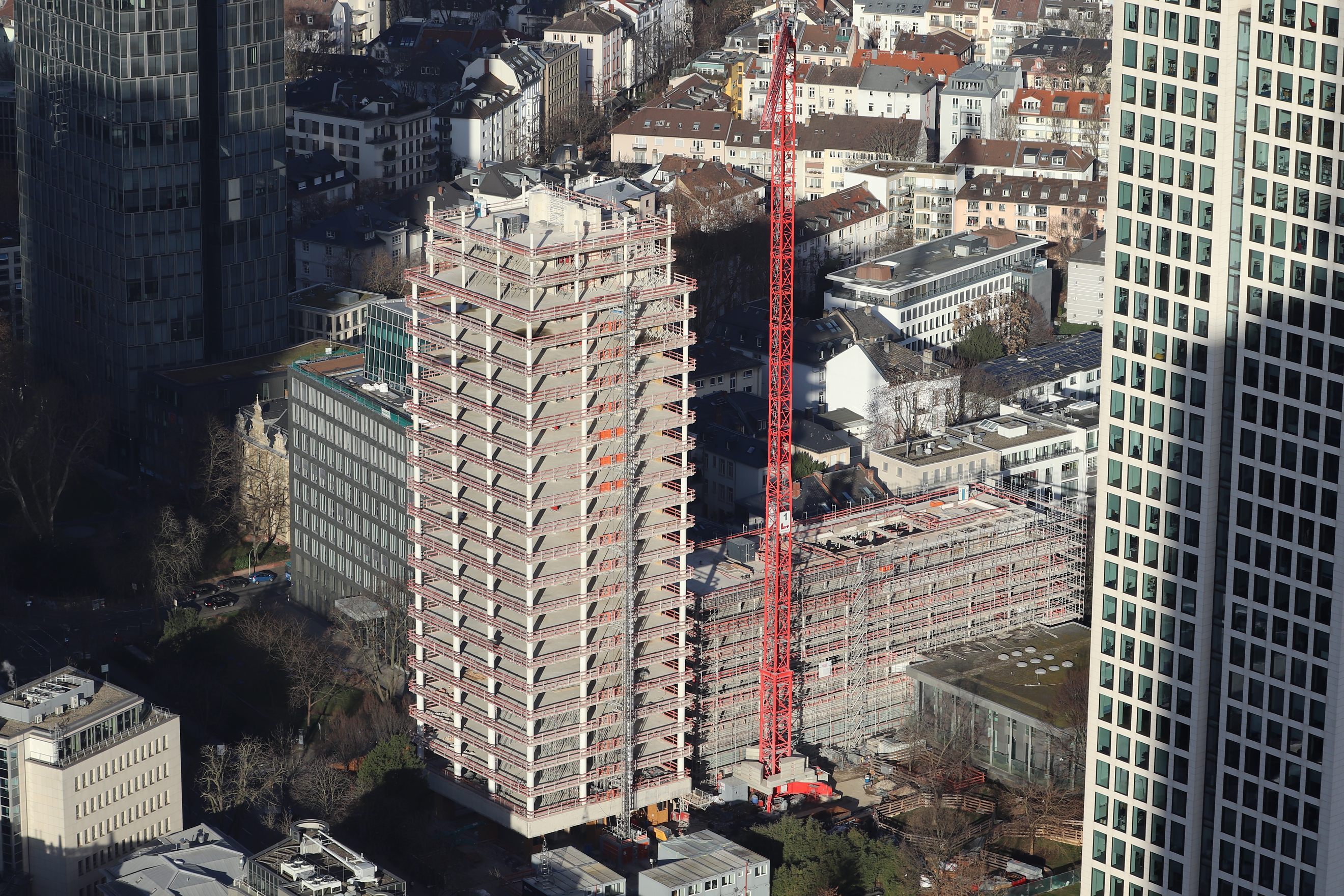

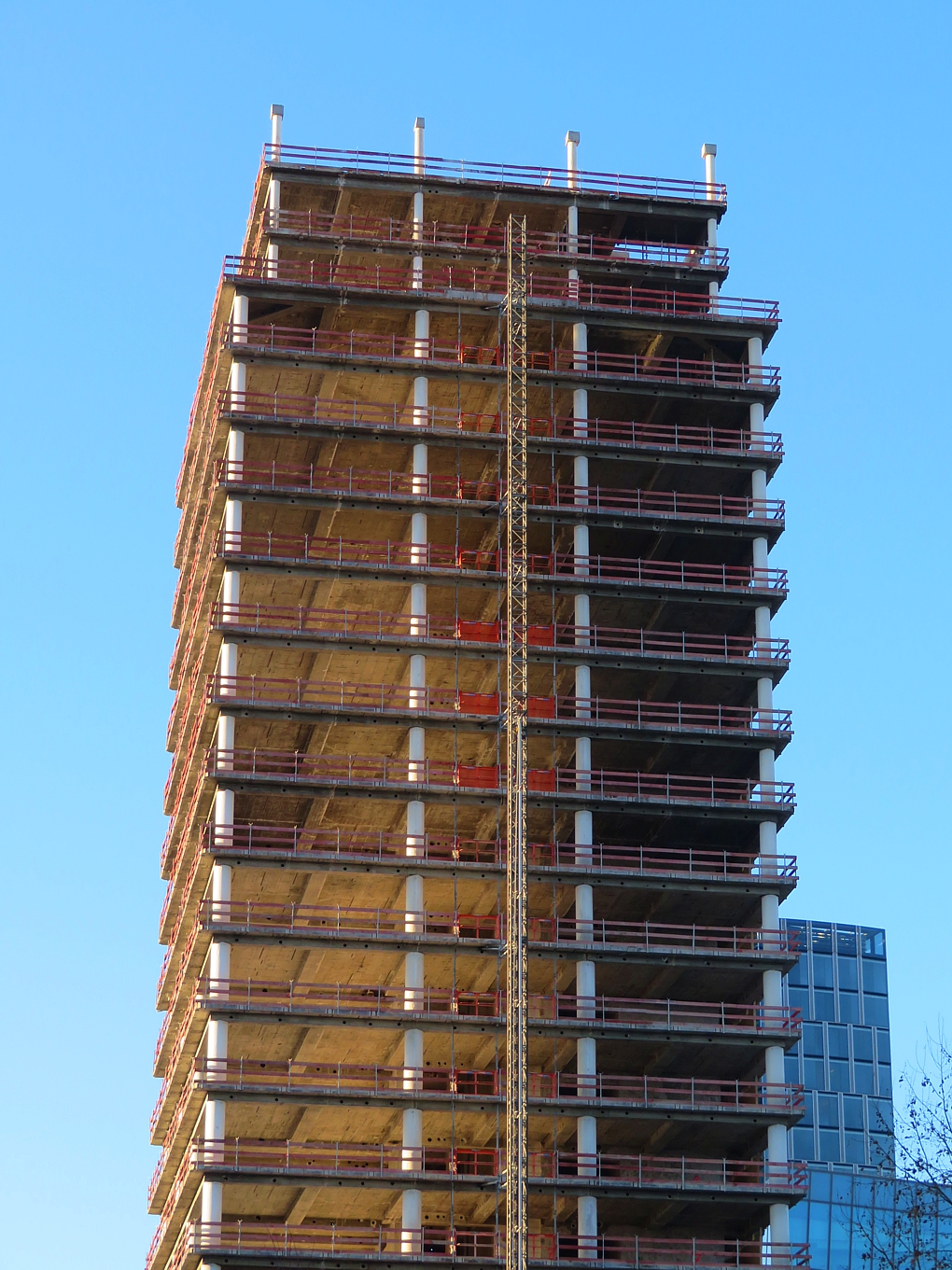

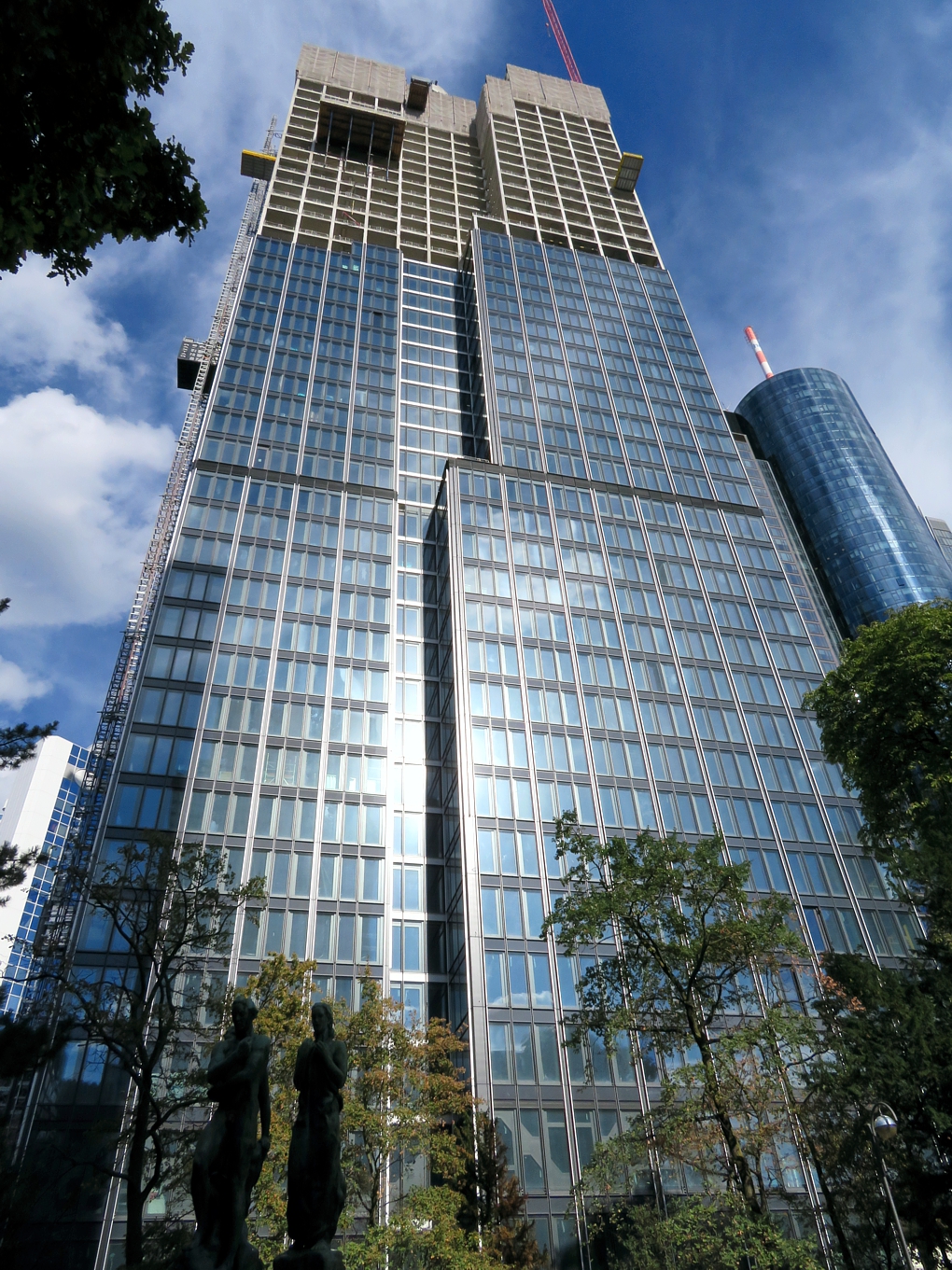

Nur noch zwei Etagen, dann sind alle Bürogeschosse des Central Business Towers im Rohbau fertig. Die nach oben hin immer breiter werdende "Fuge" zwischen beiden Turmhälften zählt an dieser Stelle bereits genauso viele vertikale Gliederungseinheiten (4 Stück), wie der südliche und der nördliche Teil-Baukörper.

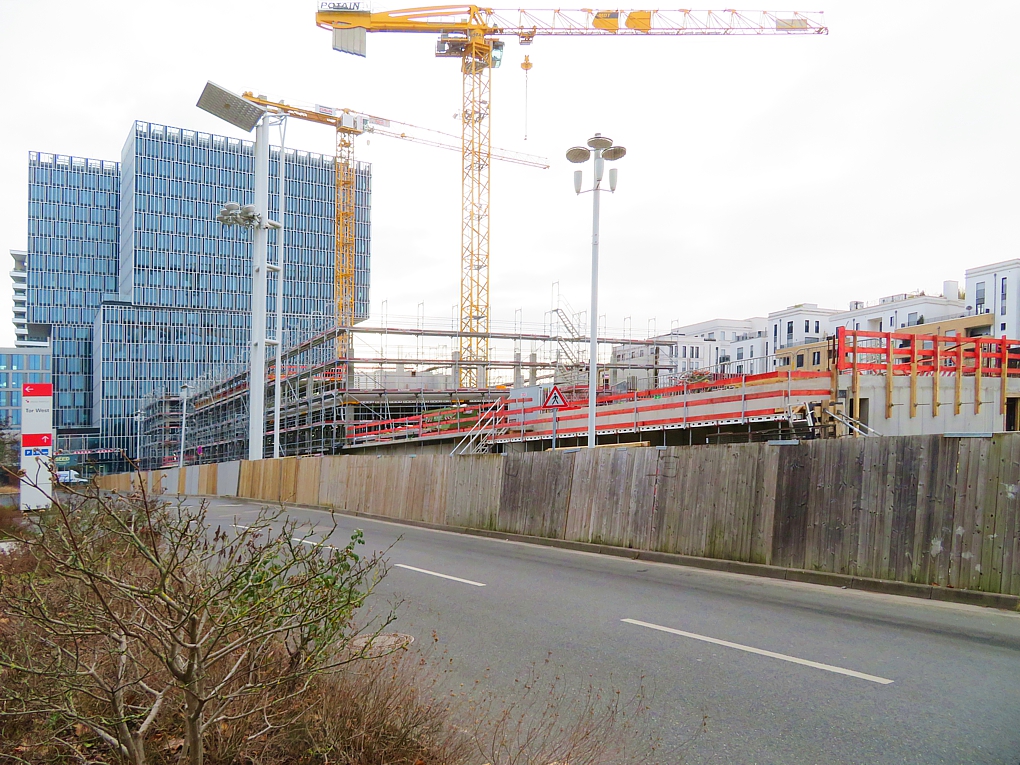

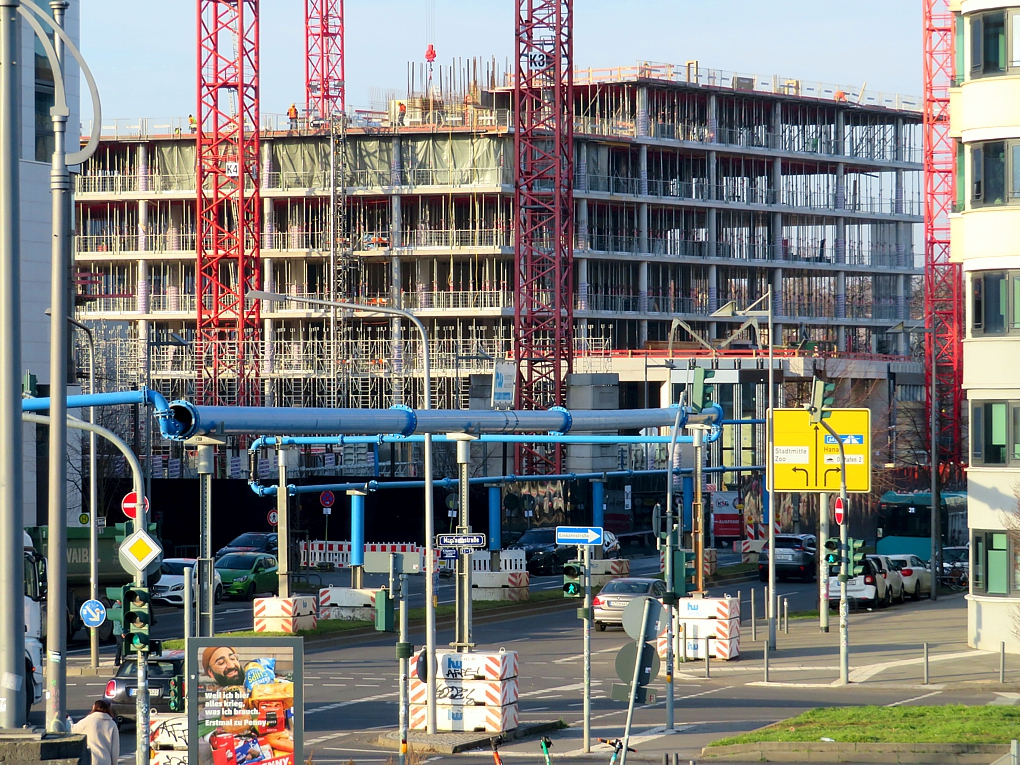

Heute von der Galeria-Terrasse:

Weitere Ansichten:

© 2026 Beggi
-
Die Stabbogenbrücke in der Nähe des Stadions wurde vergangene Woche eingeschoben und schon fahren Züge darüber. In dieser Beziehung ist die Deutsche Bahn richtig schnell. Auf dem zweiten Foto ist zum Beweis noch das letzte Stück eines darüberfahrenden Zuges zu sehen.

Das Erdreich unter der Brücke muss für zwei zukünftige Schienenpaare entfernt werden.

Die eingeschobene Stabbogenbrücke aus der Gegenrichtung:

© 2026 Beggi
-
Es hat am Samstag lange gedauert, aber die 68 Meter lange Stahlfachwerkkontruktion hat tatsächlich noch ihre endgültige Position gefunden. Wenn ich es richtig sehe, hat kein Medienvertreter bis zum Schluss ausgeharrt, zumindest ist kein entsprechendes Bild online zu finden. Aber hier im DAF gibt es gleich vier Fotos, die den Endzustand zeigen.
Von der Ratswegbrücke aus sieht das so aus:

Der Gittermastkran wurde heute abgebaut.

© 2026 Beggi
-

Neuer Stahlfachwerküberbau der Schwedlerbrücke wird eingehoben.

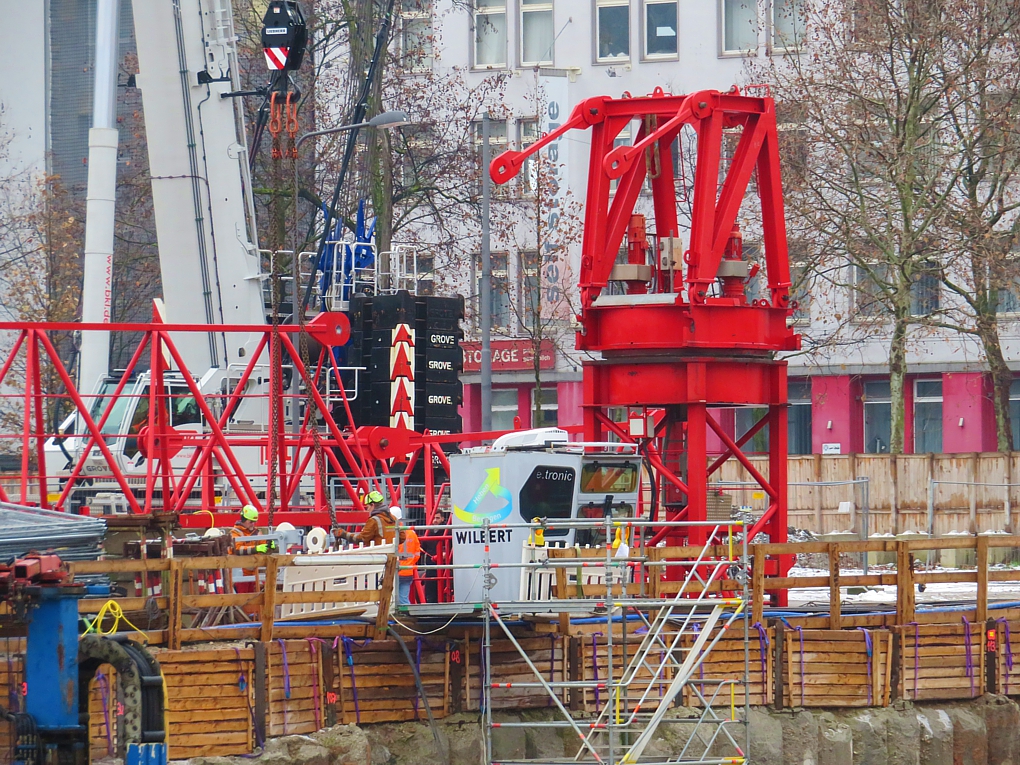

Während der vergangenen fünf Monate wurde der neue Überbau neben dem Gleisfeld vormontiert. Heute hoben zwei große Mobilkräne und ein Gittermastkran von Riga Mainz den Brückenüberbau an die vorgesehene Position ein. Bereits um 09:30 Uhr war die Stahlkonstruktion auf einem vorher sanierten Brückenpfeiler und einer temporären Stütze (blau-gelb) abgesetzt worden. Die Seile des Gitterkrans wurden um diese Zeit abgehängt. An einer zweiten Haltevorrichtung wird danach eine nochmalige Besfestigung stattfinden. Heute Nachmittag beginnt dann das Verschieben des Stahlkolosses auf das neu gebaute Widerlager mit Hilfe der beiden Mobilkräne.
Bilder von heute morgen:

Demontage der Kranhalterung:

Das Widerlager wartet schon.

© 2026 Beggi
-
^ Ja, der Bereich unter der Brücke, also dort, wo die vielen Orange-Westen zu sehen sind, (^^) wird um 6,5 Meter abgetragen, damit die Züge auf zwei Schienensträngen darunter hindurch fahren können. Dazu habe ich drei sehr veranschaulichende Bauzeichnungen gefunden.
Der Bahndamm wird also an dieser Stelle erheblich an Höhe verlieren. Östlich davon, in nur wenigen Metern Entfernung, befinden sich zahlreiche Pferde-Stallungen, eine Tierarztpraxis und weitere Einrichtungen. Die Besitzer werden sich erst einmal an die Fernzüge gewöhnen müssen.
So nahe reicht die aktuelle Bebauung an den Bahndamm und später an das neue Schienenpaar heran:

© 2026 Beggi
-

Der Einschub der Stabbogenbrücke ist für heute vorgesehen. Doch alle bis 15:00 Uhr angereisten Zaungäste wurden ein wenig enttäuscht, die Brücke stand noch an dem Ort, an dem sie zusammengefügt wurde. Dabei hatten sich die Veranstalter des Spektakels sogar Mühe gegeben und eigens für die Interessierten eine Besucherplattform aufstellen lassen. Der Blick von oben auf die Baustelle war perfekt, die Zusammenhänge der Streckenführungen am Knoten Stadion wurden eindeutig klarer. Die Arbeiten liefen auf Hochtouren, der Einschub könnte heute Nacht oder morgen erfolgen.
Besucherplattform, vielen Dank!

Blick auf die Baustelle:

Vermutlich werden auf der eingeschobenen Brücke zügig Gleise verlegt, damit der Bahnverkehr rollen kann. Alle notwendigen Materialien liegen bereit.

Ungewöhnlich ist an dieser Brücke, dass sie nicht über einen Abgrund oder ein Tal führt. Vermutlich wird man noch nicht einmal unter ihr hindurchgehen können. Beide Widerlager auf einem Bild:

© 2026 Beggi
-
Regionaltangente West / Frankfurt Stadion
Vor gut zwei Jahren wurde eine neue Stabbogenbrücke recht spektakulär mitten im Gleisfeld ohne jegliche Anschlüsse platziert. Das Ganze sah damals so aus:

Mittlerweile hat sich die Angelegenheit zu einer fast durchgängigen Bahnstrecke gemausert, die Teil der zukünftigen Regionaltangente West sein wird.

Kunst am Bau gehört gleich von Anfang an dazu.

Eine kleine Lücke gibt es aber noch, auf der obigen Visualisierung vorne links.

Das fehlende Brückenteil ist fast fertig und wird am Dienstag, den 10.11. eingehoben.

Zahlreiche Gasflaschen deuten darauf hin, dass noch weitere Schweißarbeiten erforderlich sind.

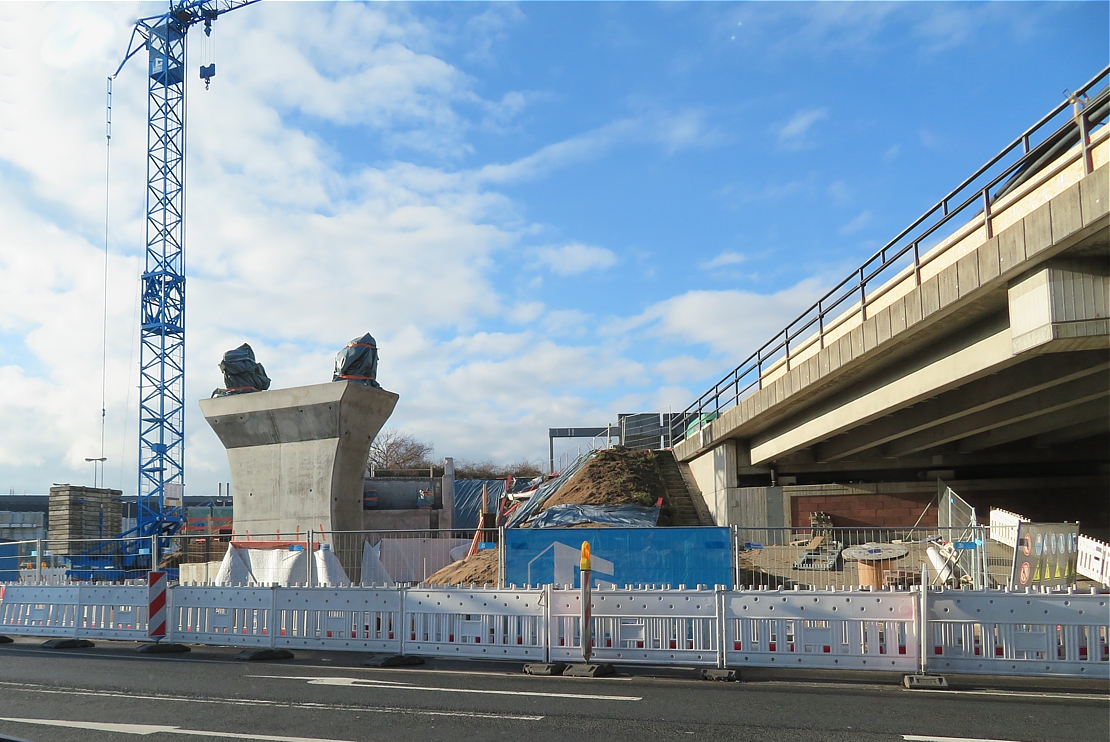

Im weiteren Verlauf wird die Regionaltangente West über die Mörfelder Landstraße (B43) geführt, die Widerlager sind bereits erkennbar.

© 2026 Beggi
-

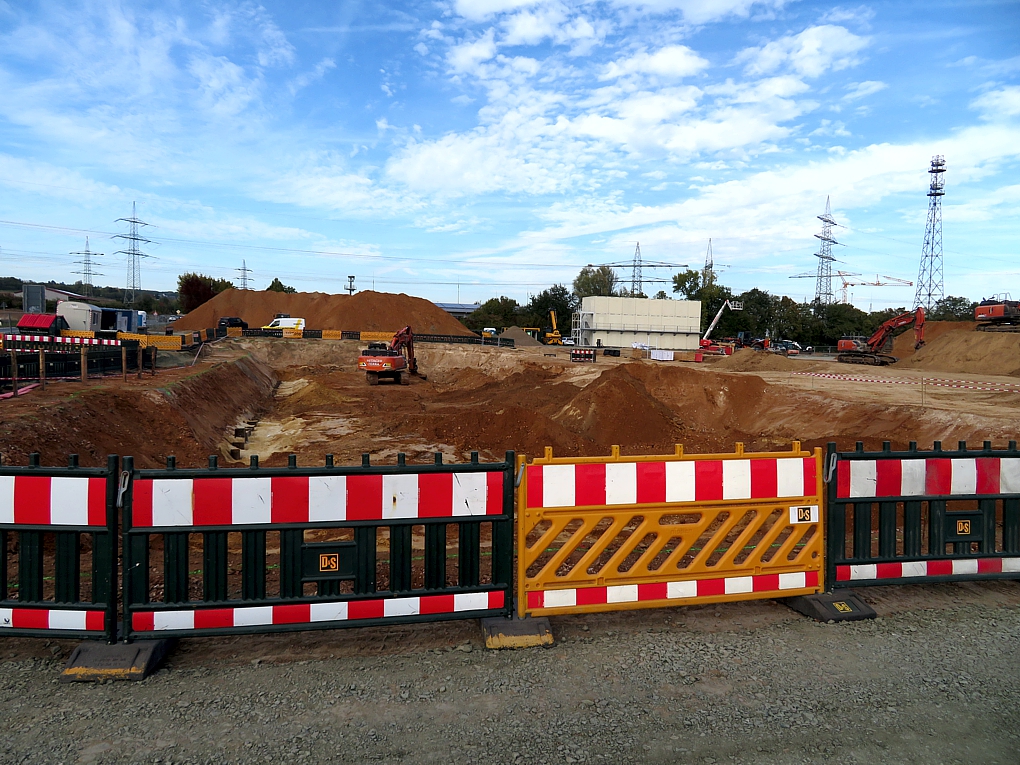

Umbau Knoten Stadion (EÜ Golfstraße, Aktualisierung 24.10.2026)

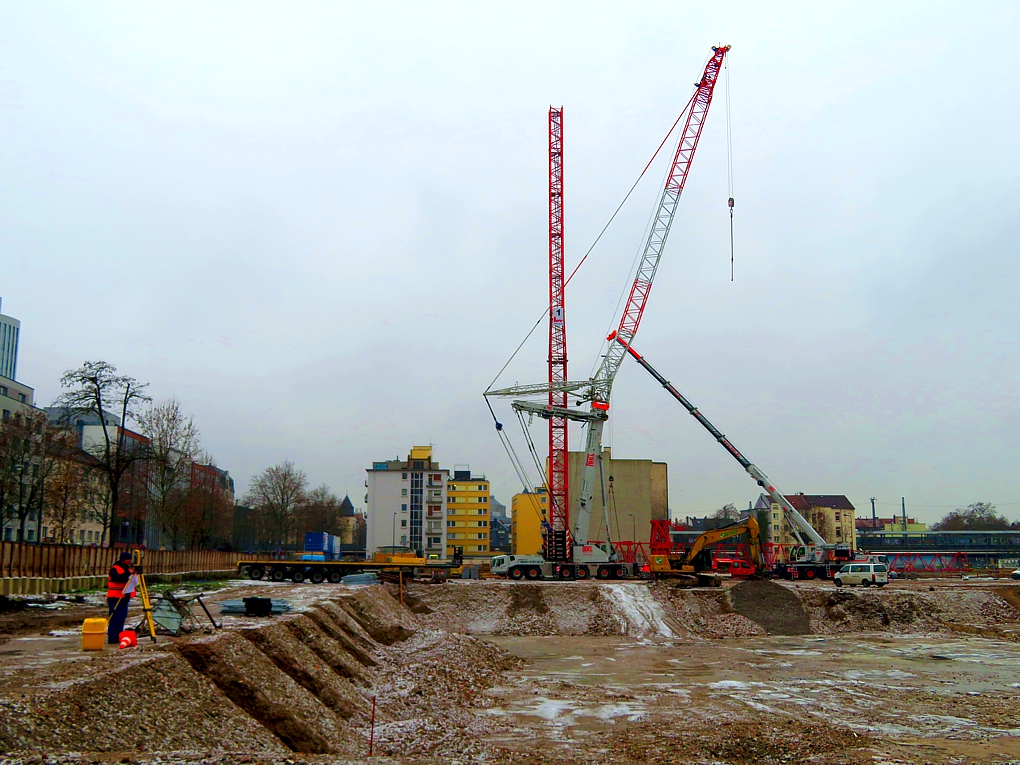

Ein weiterer Baustein des Umbaus nähert sich der Fertigstellung. Am Parkplatz Gleisdreieck wurde in den vergangenen Monaten eine weitere Stabbogenbrücke zusammengefügt. Sie wird morgen, Montag, den 26.10., in ihre endgültige Position über der Golfstraße eingeschoben. Vom östlichen Teil der Golfstraße aus werden die Einschubarbeiten zu beobachten sein.
Die Stabbogenbrücke ist fertig und wurde bereits auf selbstfahrende Modulfahrzeuge (SPMT) aufgebockt.

Die Position der neuen Brücke in einer Visualisierung: (Die Golfstraße verläuft senkrecht zu den Gleisen unten hindurch und ist auf der Abbildung nicht zu erkennen.)

© 2026 Beggi
-

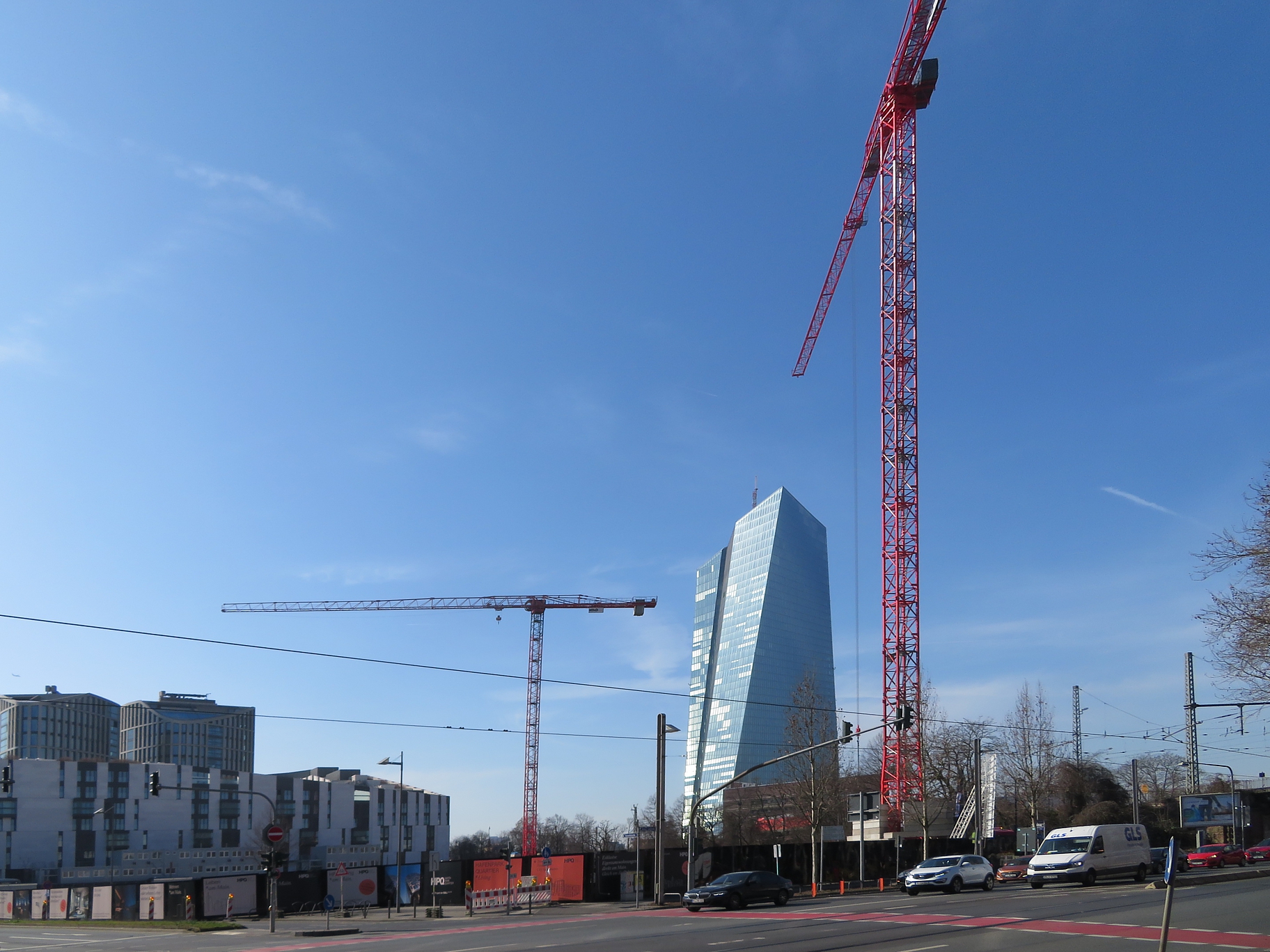

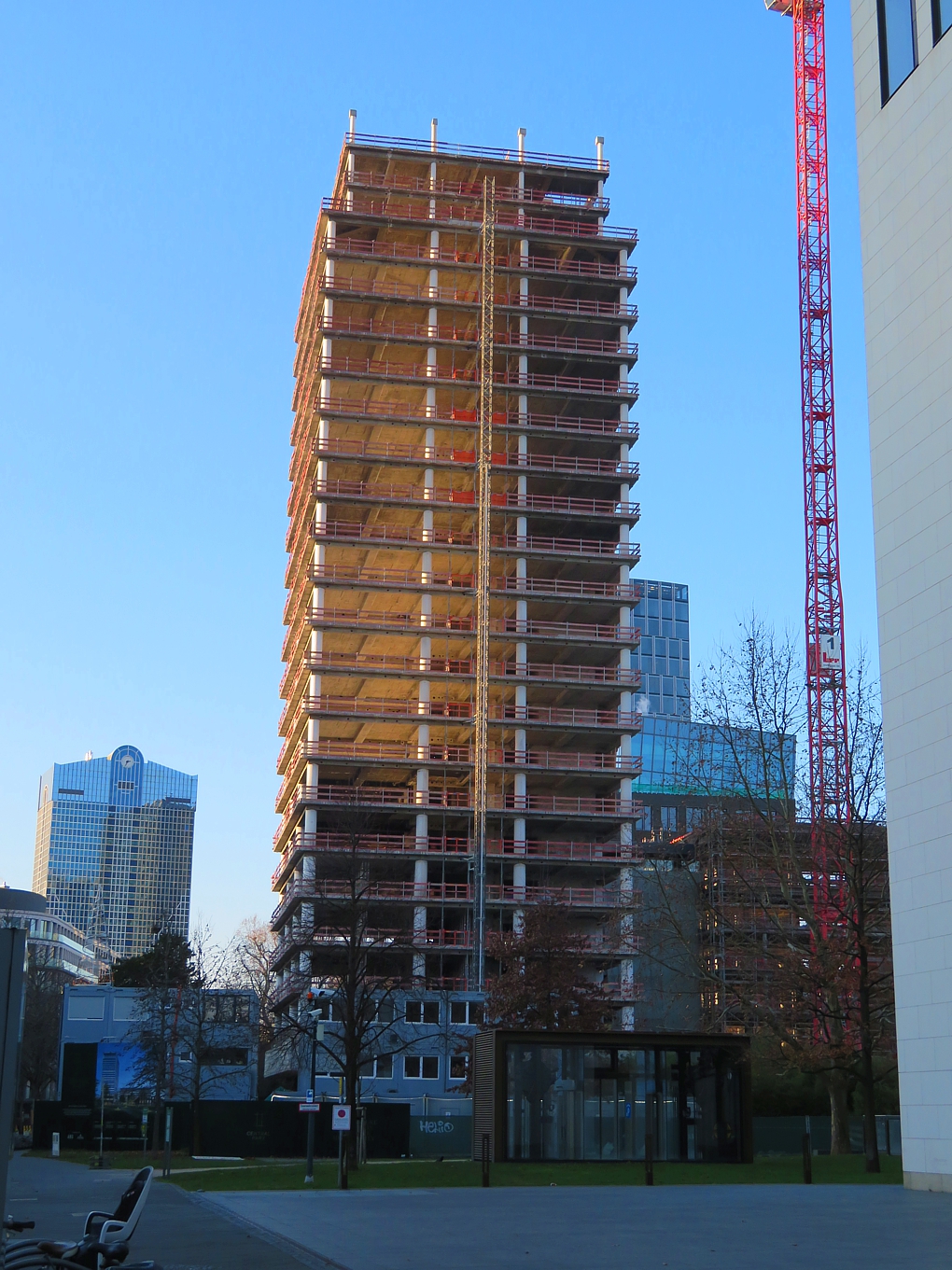

Die Fassade ist mittlerweile fast ganz oben angekommen.

© 2026 Beggi
-
Das Schwesternhochhaus ist eindeutig hässlich, da stimme ich zu. Aber die zahlreiche Nennung in diesem Strang hat bestimmt auch etwas mit seinem prominenten Standort zu tun. Es fällt einfach auf. Dabei muss ich meinen Blick nur ein bisschen weiter nach rechts verlagern, und schon wird ein mindestens ebenso hässliches Hochhaus sichtbar.
Ein aktuelles Bild von heute:

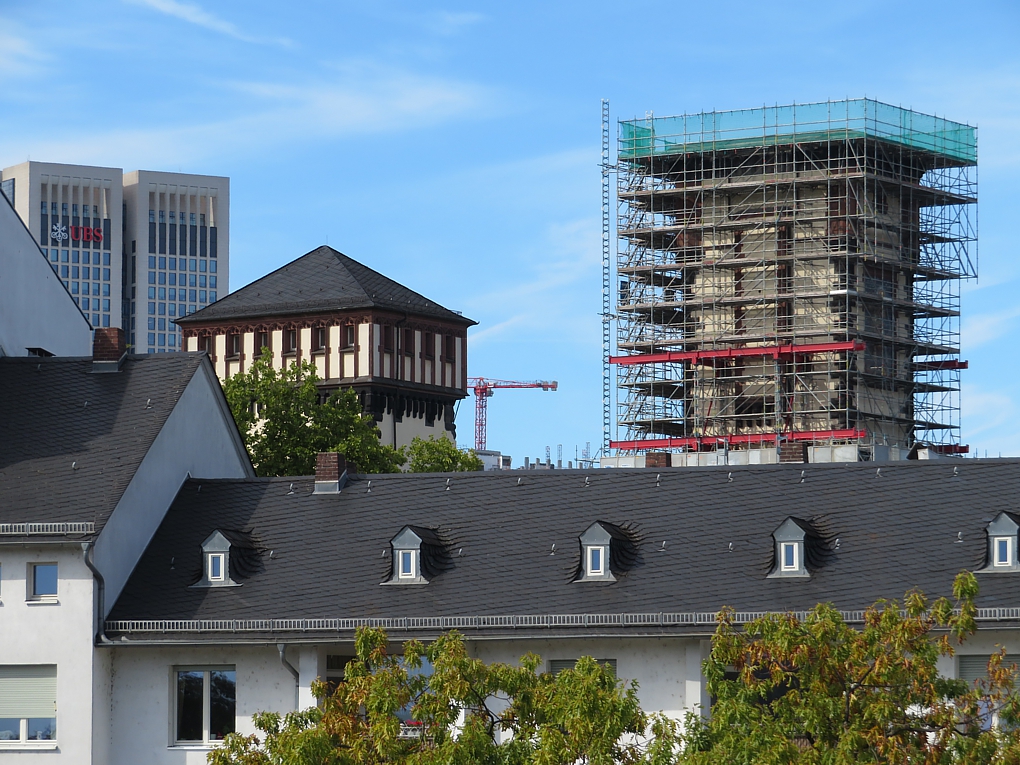

© 2026 Beggi
-
24.10.2026

© 2026 Beggi
-
FRA1 ≠ FRA1
Den Rechenzentrumsprofis unter euch war es natürlich schon lange bekannt, mich hat es aber schon mehrfach irritiert, die FRA-Nummerierungen der Rechenzentren können mehrfach vorkommen. Jeder Betreiber vergibt die Bezifferung für seine Datacenter selbst, eine übergeordnete Benummerung gibt es in Frankfurt nicht.
Ein Beispiel:
Bei meinen Recherchen zu Beitrag #114 stieß ich auf die Bezeichnung "Süwag Hofheim-Marxheim FRA1". FRA1 war aber meiner Meinung nach schon vergeben. Ein Nachschlagen auf der Seite "https://www.datacentermap.com/germany/frankfurt/" zeigt, wie oft die Bezeichnung FRA1 schon verwendet wurde.
Green Mountain FRA1 (Mainz)
Prime Frankfurt FRA01-01 (Neuentdeckung, kommt anscheinend auf die Nordseite vom Süwag-Umspannwerk, s. Beitrag #114)
Süwag Hofheim-Marxheim FRA1
Goodman FRA01 (Walldorf)
TornadoDC FRA1 (Langen)
EDC FRA01 (Dietzenbach)
STACK Infrastructure FRA01 (Liderbach)
maincubes FRA01 (Offenbach)
Hanauer Landstrasse 302 FRA1
Iron Mountain Data Centers FRA1 (Borsigallee)
Hinzu kommen noch einige Rechenzentren mit der Bezeichung "Frankfurt 1".
Das musste mal gesagt werden.

-
RZ-Perlenkette an der A66
Wie in einigen Vorbeiträgen bereits thematisiert, ist Frankfurt am Main u.a. aufgrund des Internetknotenpunkts DE-CIX der mit Abstand bevorzugteste Rechenzentrumsstandort in Deutschland. Aufgrund von kleiner werdenden Flächen- und Stromkapazitäten weichen die Betreiber gegenwärtig immer mehr auf das Frankfurter Umland aus.
Interessanterweise werden sich in naher Zukunft einige neue Rechenzentren entlang der A66 aufreihen, wie die Perlen an einer Kette. Auch hier scheint der Frankfurter Internetknotenpunkt in noch ausreichender Nähe zu sein.
Hier sind alle „Frankfurt Data Centers“ aufgelistet: https://www.datacentermap.com/germany/frankfurt/
Die Perlenkette an der A66:
- Frankfurt-Sossenheim
Cyros One IV, Cyros One III, Cyros One VI, Cyros One II, BT Data Center, MK Netzdienste FRA 2, Wilhelm-Fay-Straße FRA 29, FRA 30, FRA 31, FRAU 32, Colt Frankfurt West, Colt Frankfurt Three
Cyrus One FRA 6 wird gerade gebaut:

2. Hattersheim
NTT Global Data Centers EMEA FRA4
Ein riesiger Komplex bestehend aus mehreren Blöcken:

NTT Global Data Centers EMEA FRA5
Gegenwärtig in Bau:

3.Weilbach
FRA 33
Ein Teil ist fertig, ein weiterer Ausbau ist vorgesehen:

4. Hofheim-Marxheim

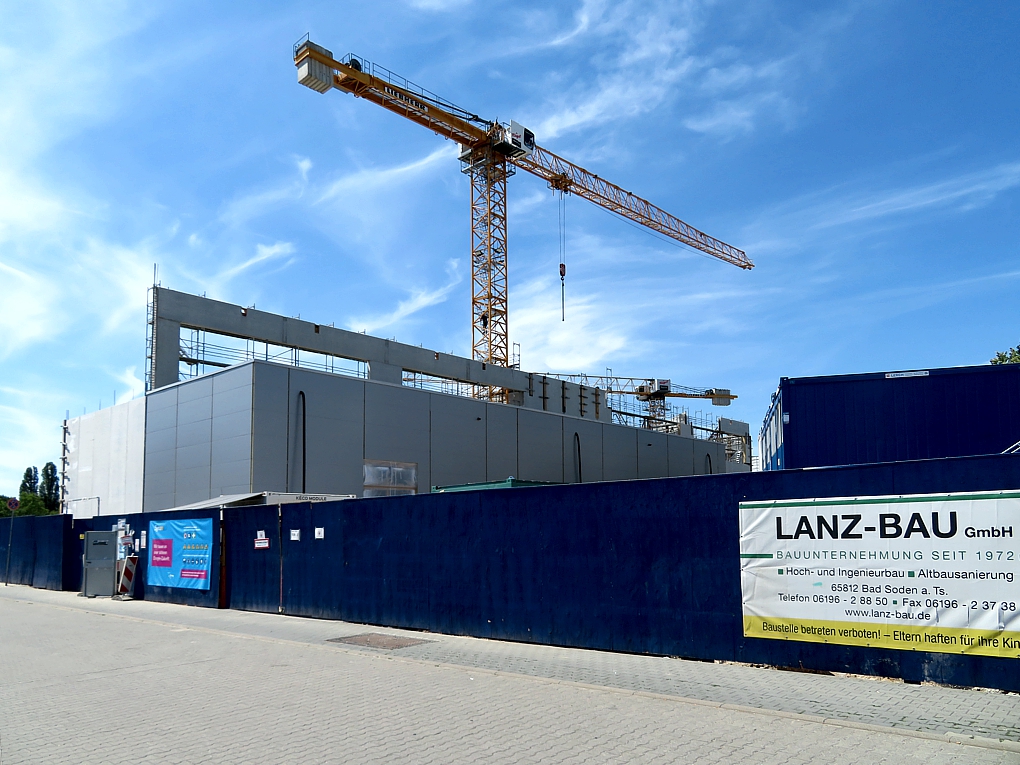

Die Bauarbeiten direkt neben dem Süwag-Umspannwerk haben begonnen. Die Fertigstellung ist für das erste Quartal 2028 geplant. 90 % des Rechenzentrums werden „Prime Data Center“, einem US-amerikanischen Betreiber von Rechenzentren, gehören, die restlichen 10 % hält die Süwag.

Auf der anderen Seite der A66 wird bis 2033 ein Anschluss an das Stromleitungsprojekt „Rhein-Main-Link“ entstehen, Strom dürfte also ausreichend vorhanden sein.
Auch auf der nördlichen Seite des Süwag-Umspannwerks wurden riesige Flächen abgesperrt und von Mutterboden befreit. Was hier entstehen soll, ist mir noch unklar.

5. Hofheim-Diedenbergen
Im Stadtteil Diedenbergen hat sich der Tech-Gigant Amazon Web Services (AWS) das komplette Gewerbegebiet „In der Lach“ gesichert. Hier haben bereits Bodensondierungen stattgefunden und einige Hochspannungsmasten stehen herum, als würden sie auf etwas warten.

6. Hofheim-Wallau
Im zukünftigen Wallauer Gewerbegebiet „Wallau Ost III“ wird es eine Zweiteilung geben. Der westliche Teil des bisher landwirtschaftlich genutzten Areals ist für Gewerbeflächen vorgesehen, im östlichen Bereich sollen Rechenzentren entstehen.

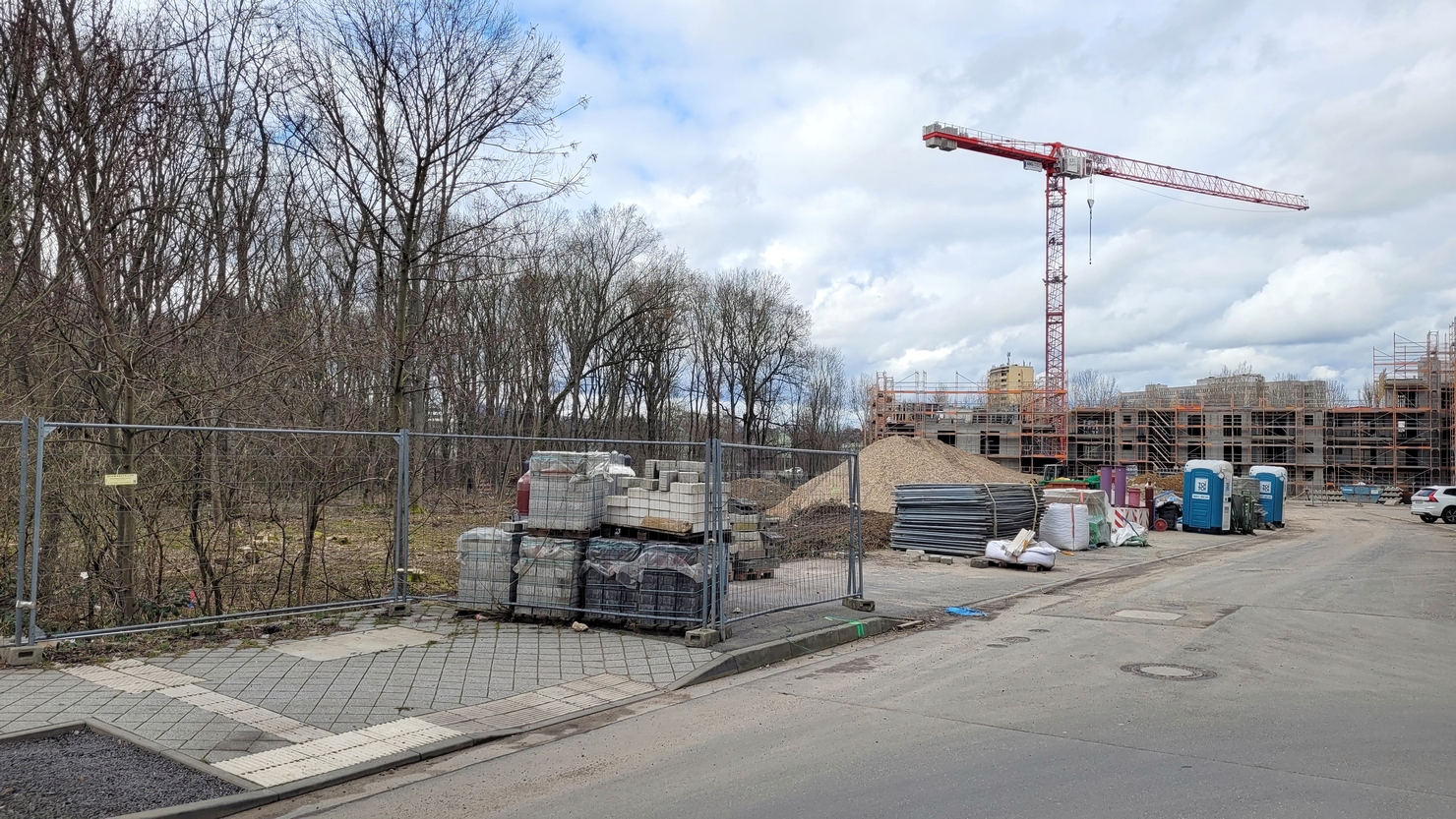

Aktuelle Ansicht des Areals, hinter der Böschung (ICE-Trasse) befindet sich das Wiesbadener Kreuz (Kreuzung A66/A3):

© 2026 Beggi
-
Polar Mohr Areal wird zu City-Quartier

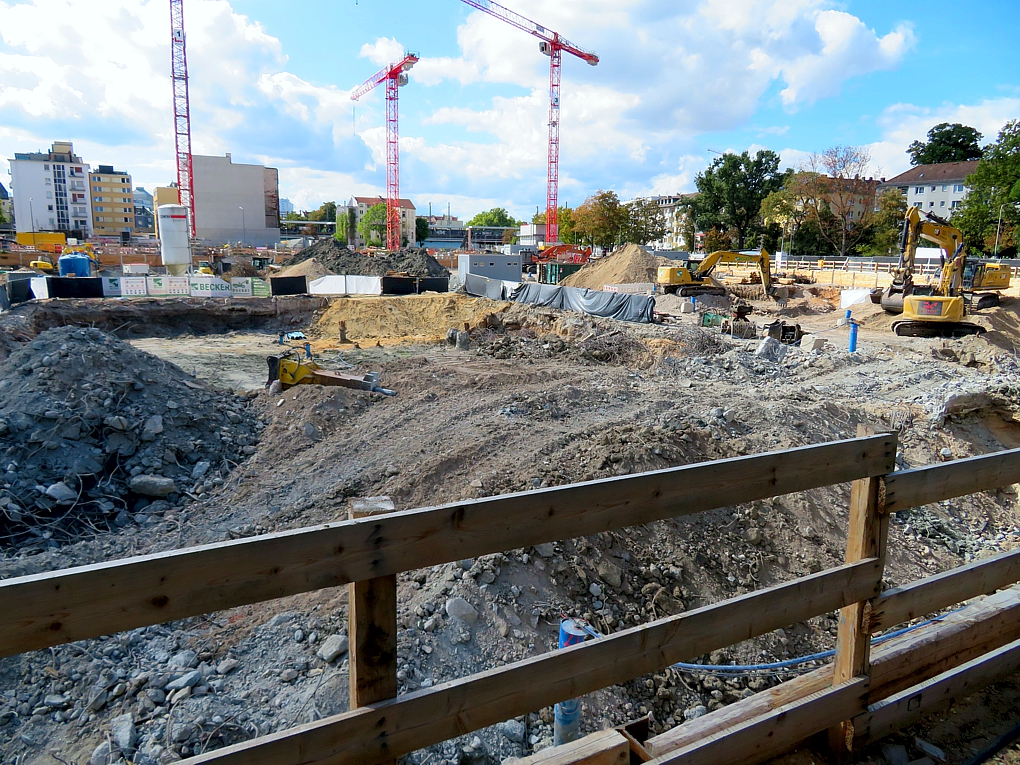

Es tut weh, das zu sehen. Als Bürgermeister der Stadt Hofheim am Taunus hätte ich mich nicht vor der zahlreich gekommenen Presse in einen Abriss-Bagger gesetzt, der mit dem Abbruch der Firmengebäude beginnt. Polar Mohr war ein Maschinenbauunternehmen, das insbesondere Druckverabeitungsmaschinen herstellte. Das Unternehmen war in seiner Branche weltweit Marktführer.
Noch stehen die Fabrikhallen und die Bürogebäude da, als könnte morgen wieder mit der Arbeit begonnen werden. Bei dem abgerissenen Gebäude handelt es sich lediglich um die Kantine. An zahlreichen Wänden und Absperrungen hängen bereits Banner mit Werbung für das neue Projekt Namens City-Quartier.
Einige Bilder von heute:

Die markante Brücke über der Hattersheimer Straße:

© 2026 Beggi
-

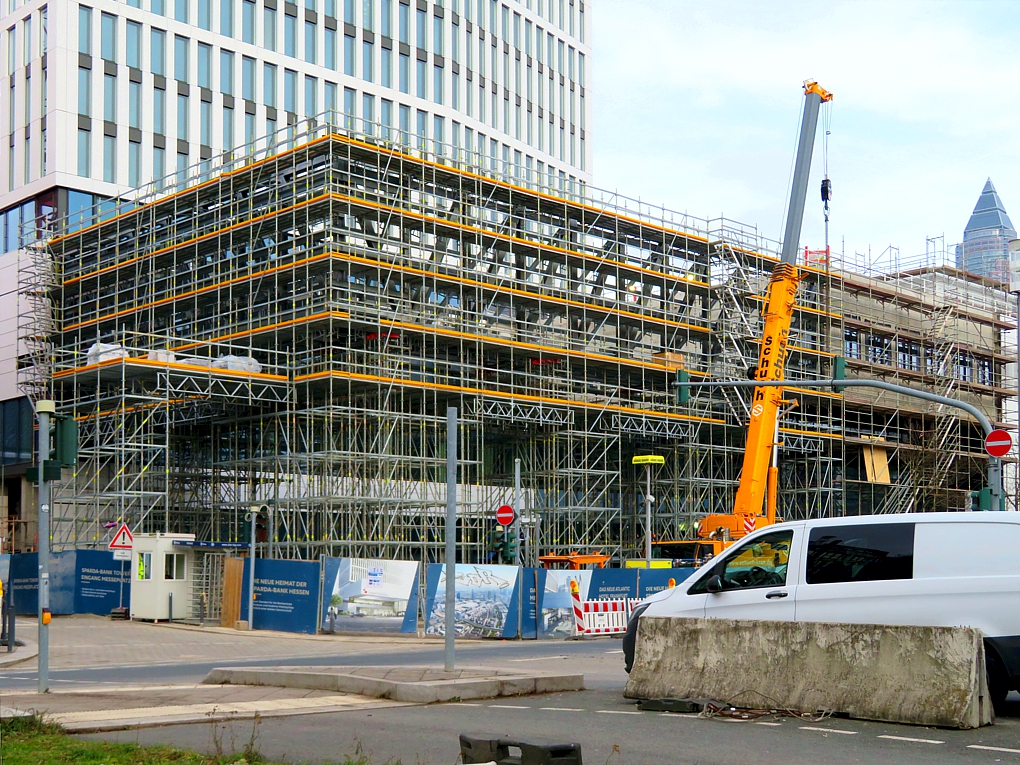

Börse 14

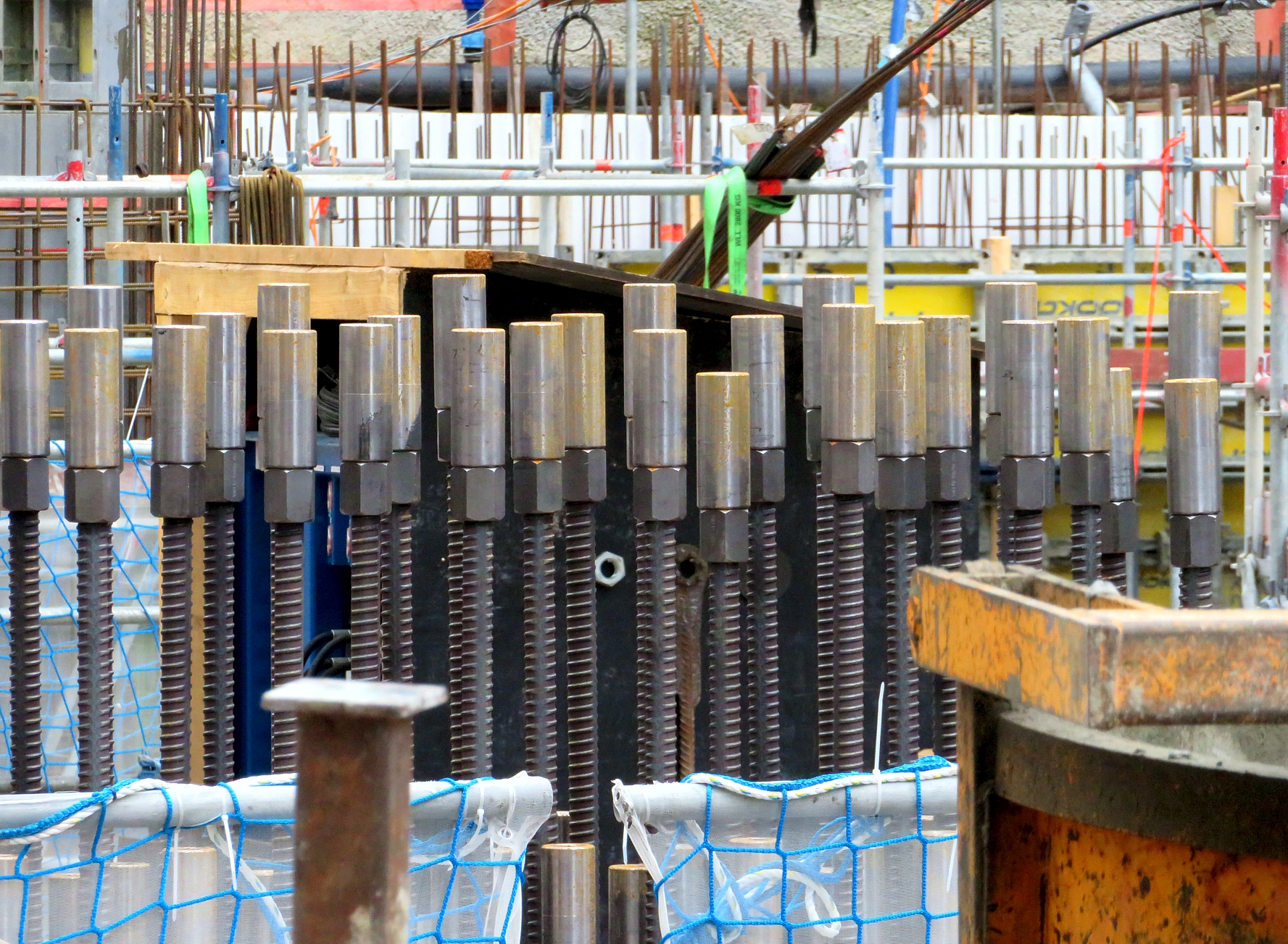

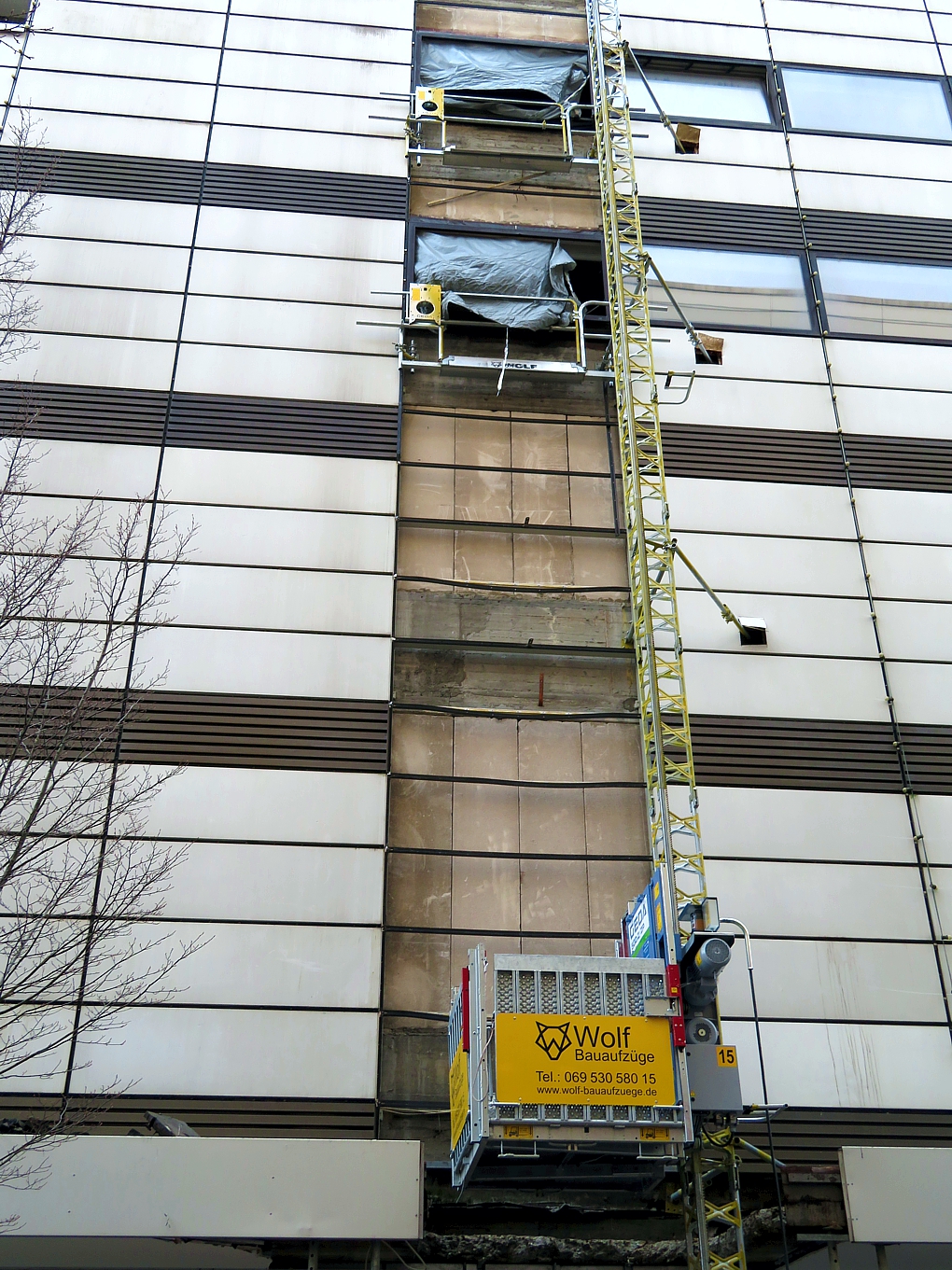

Von außen betrachtet ändert sich an dem Neubau schon länger nichts Auffälliges mehr. Ich dachte sogar zunächst an einen Baustopp. Doch dann entdeckte ich ihn, den Bauarbeiter. Man muss aber das Foto genau betrachten.

Ähnlich verhält es sich bei der fast gegenüberliegenden Rentenbank. Seit vielen Monaten lässt sich keine Veränderung feststellen. Aber auch hier gibt es ihn, den obligatorischen Bauarbeiter.

© 2026 Beggi
-

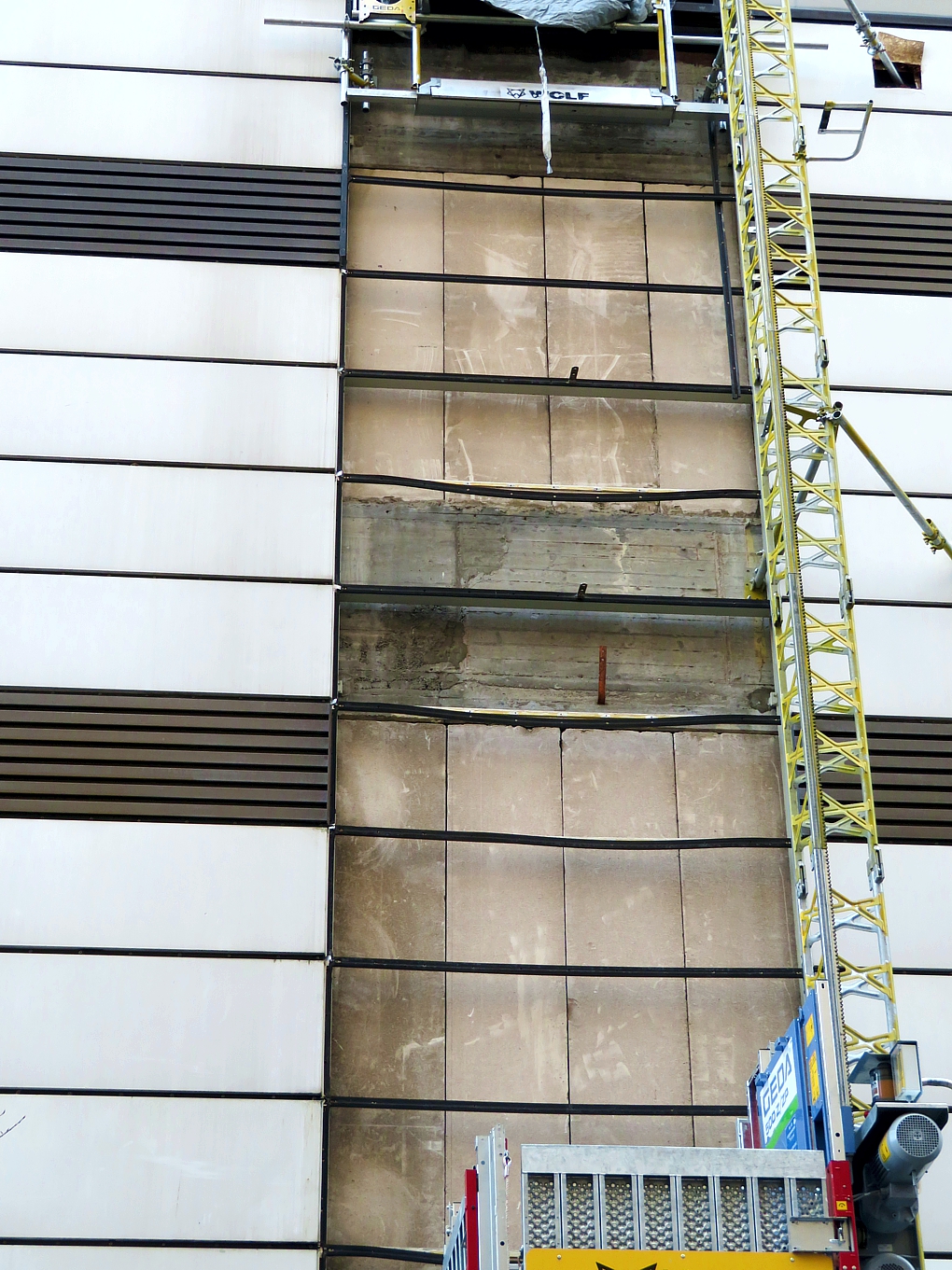

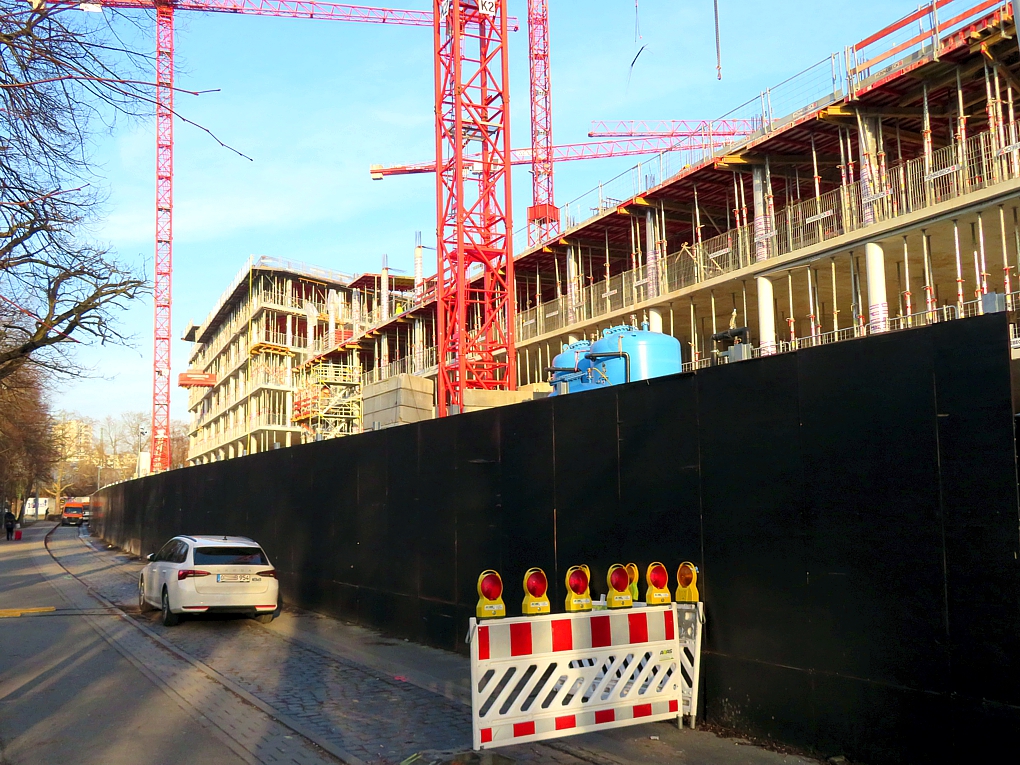

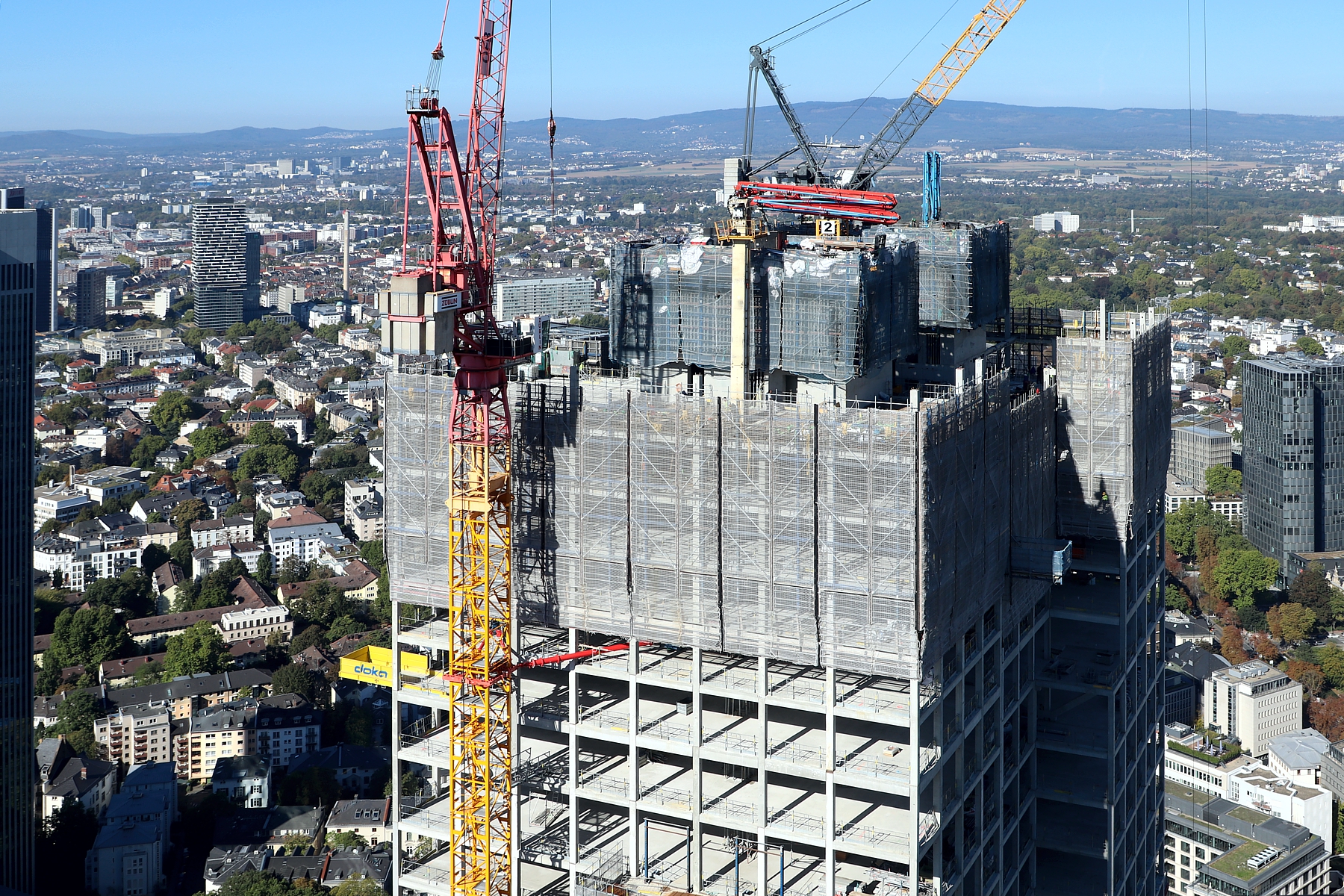

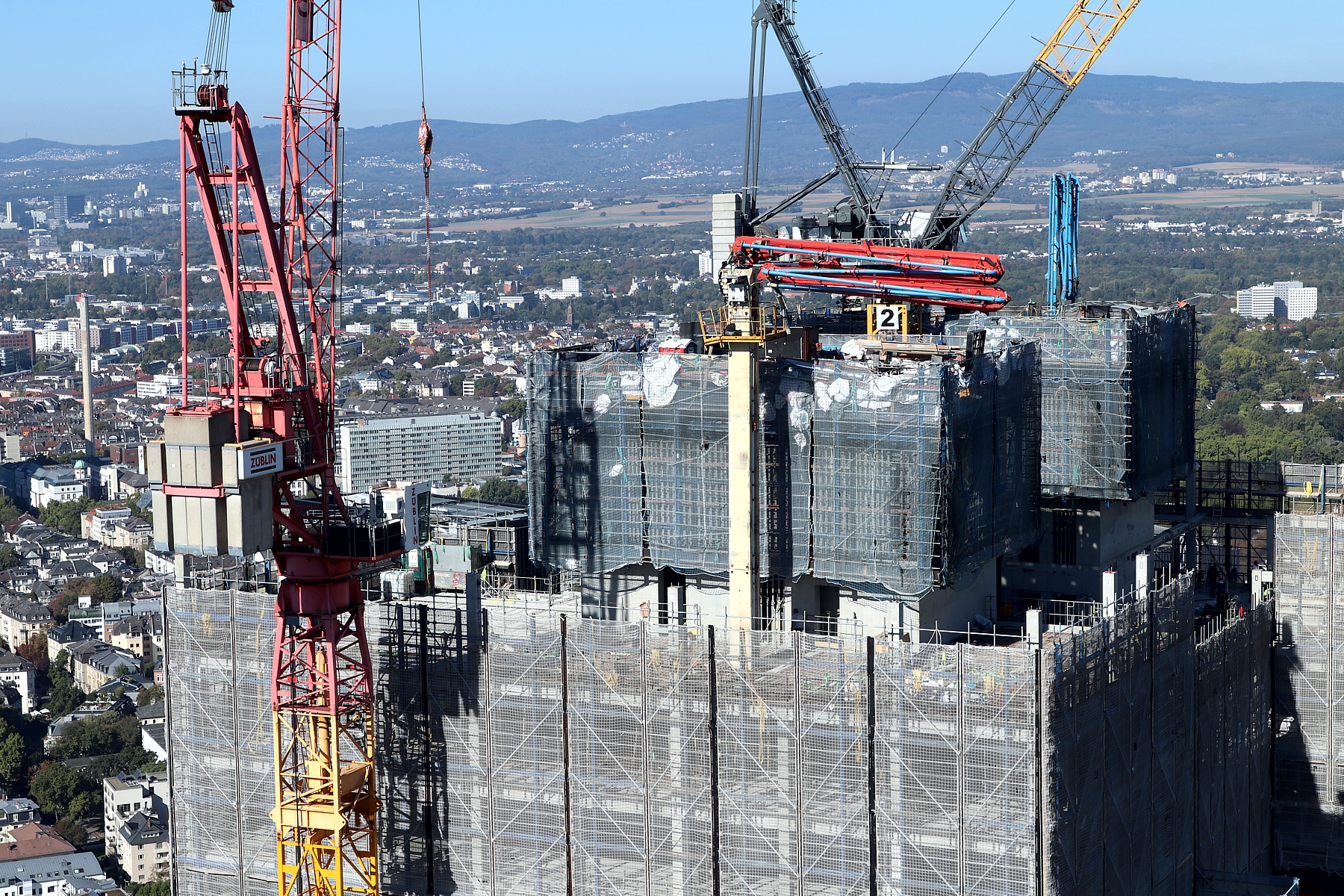

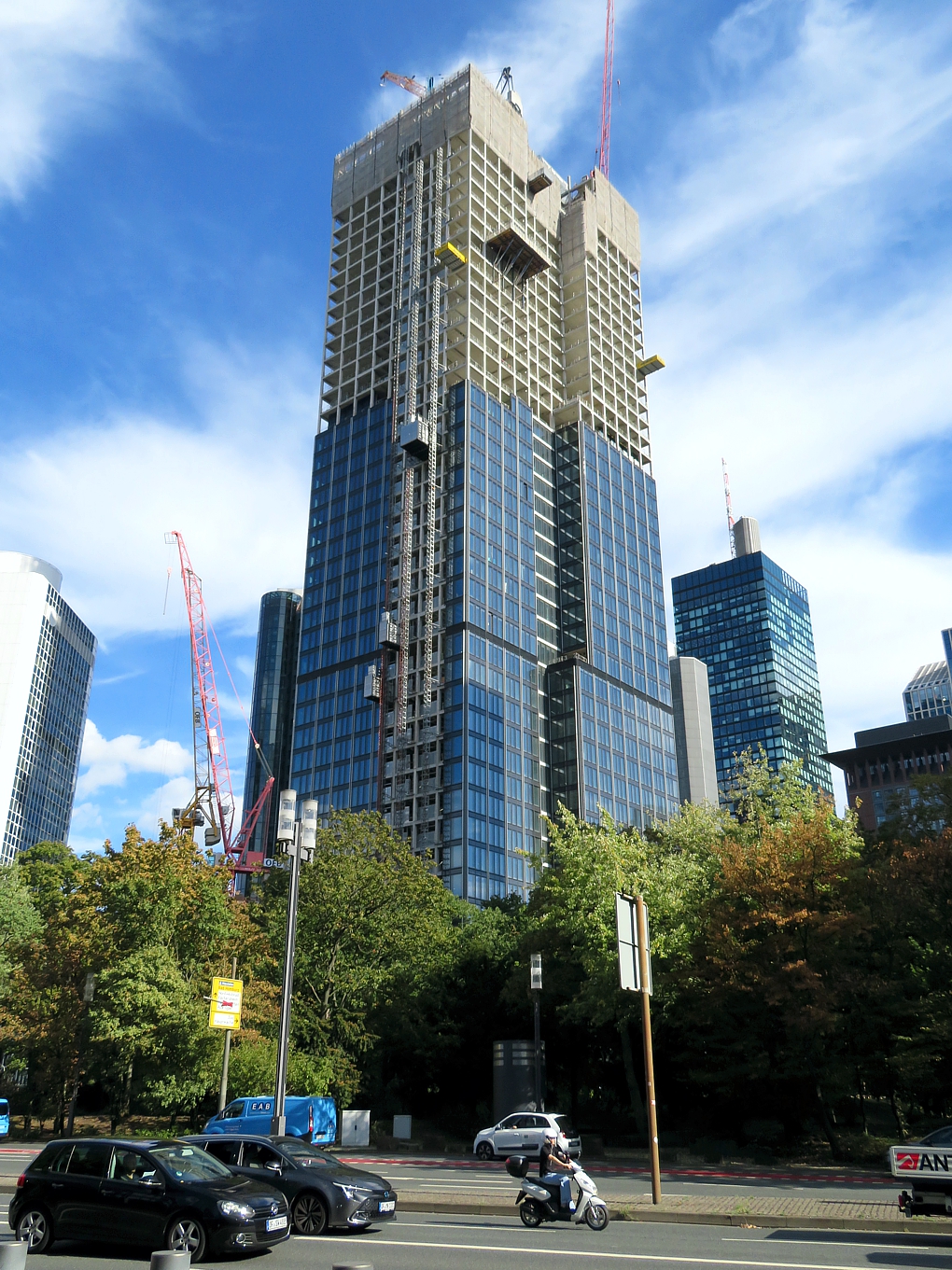

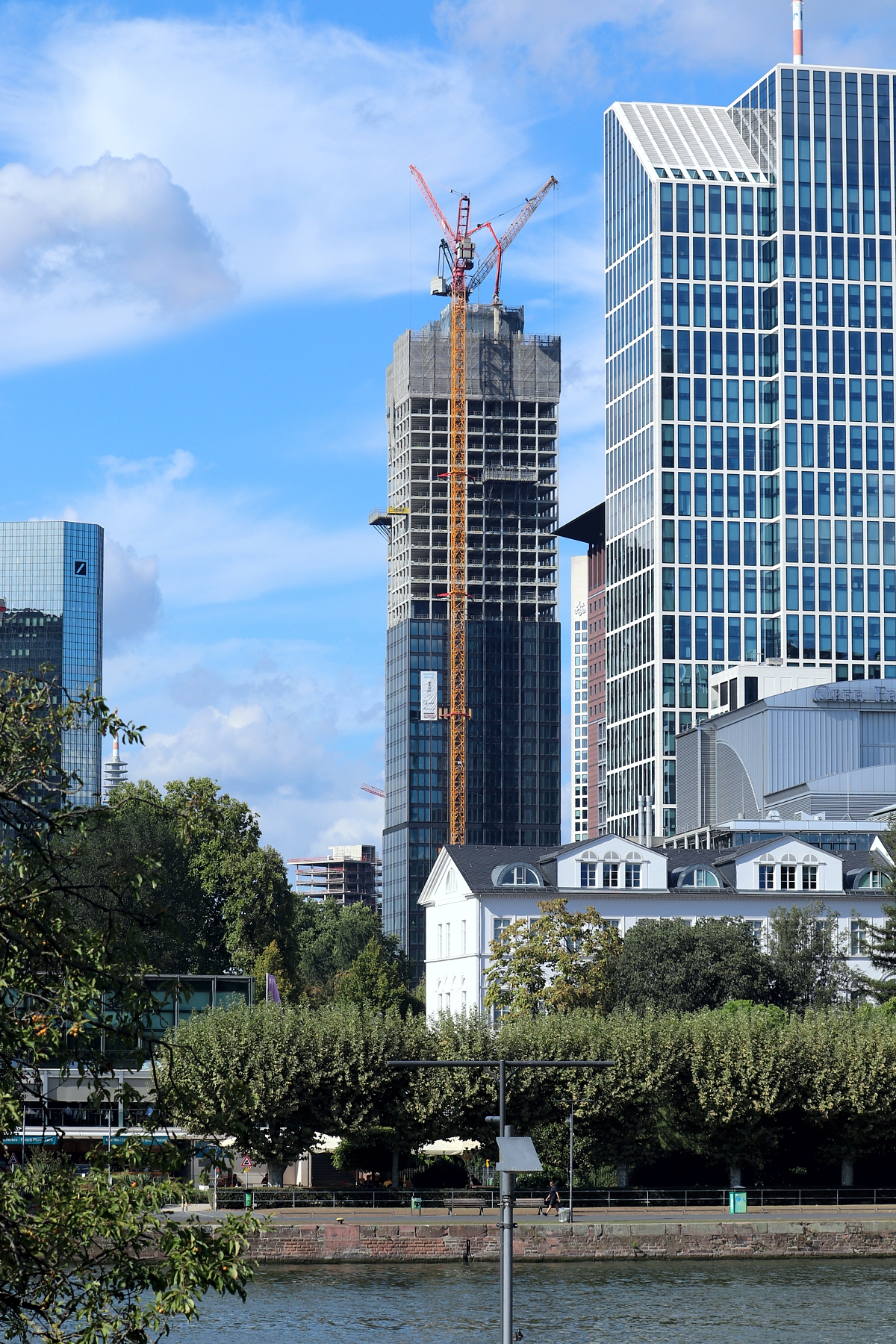

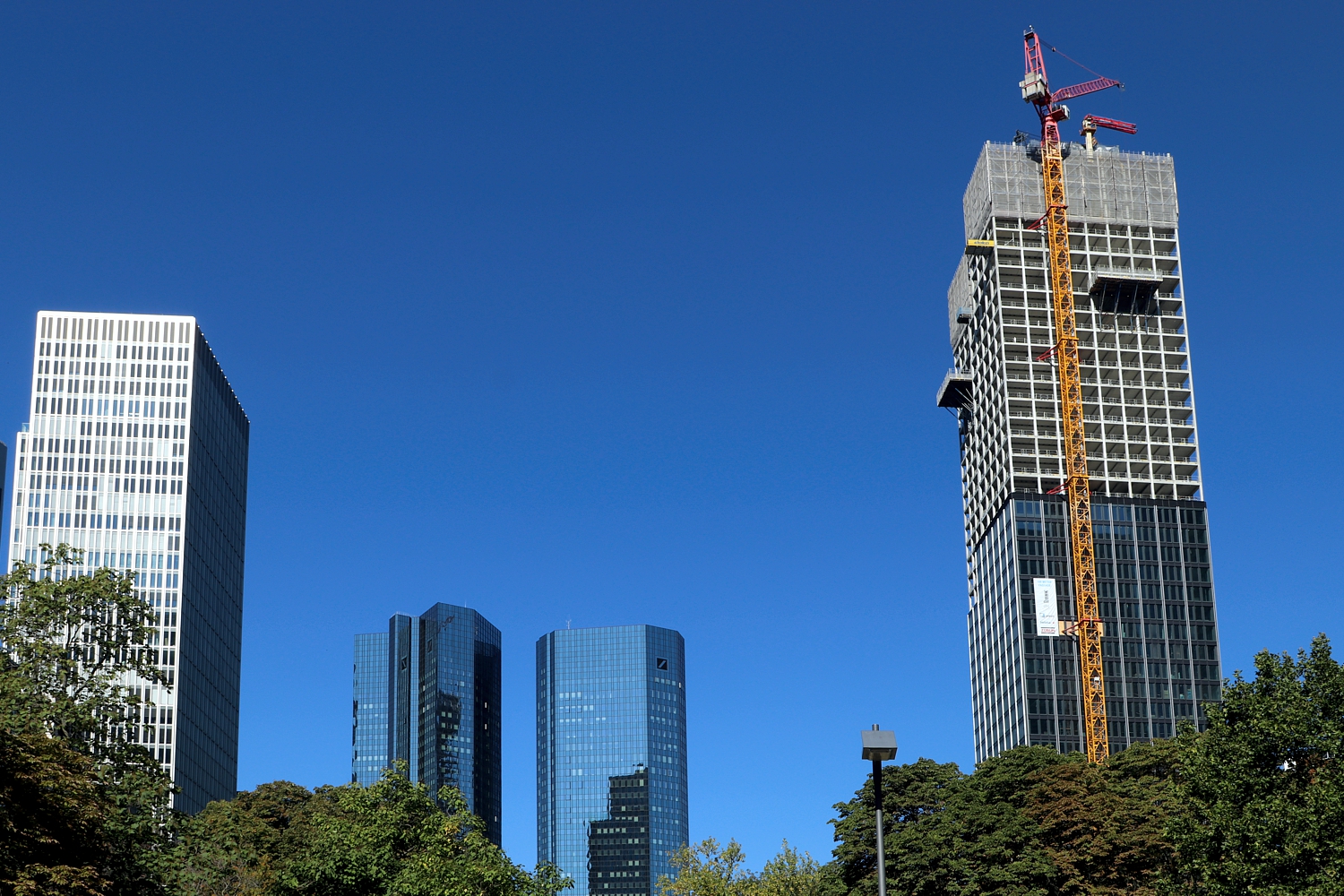

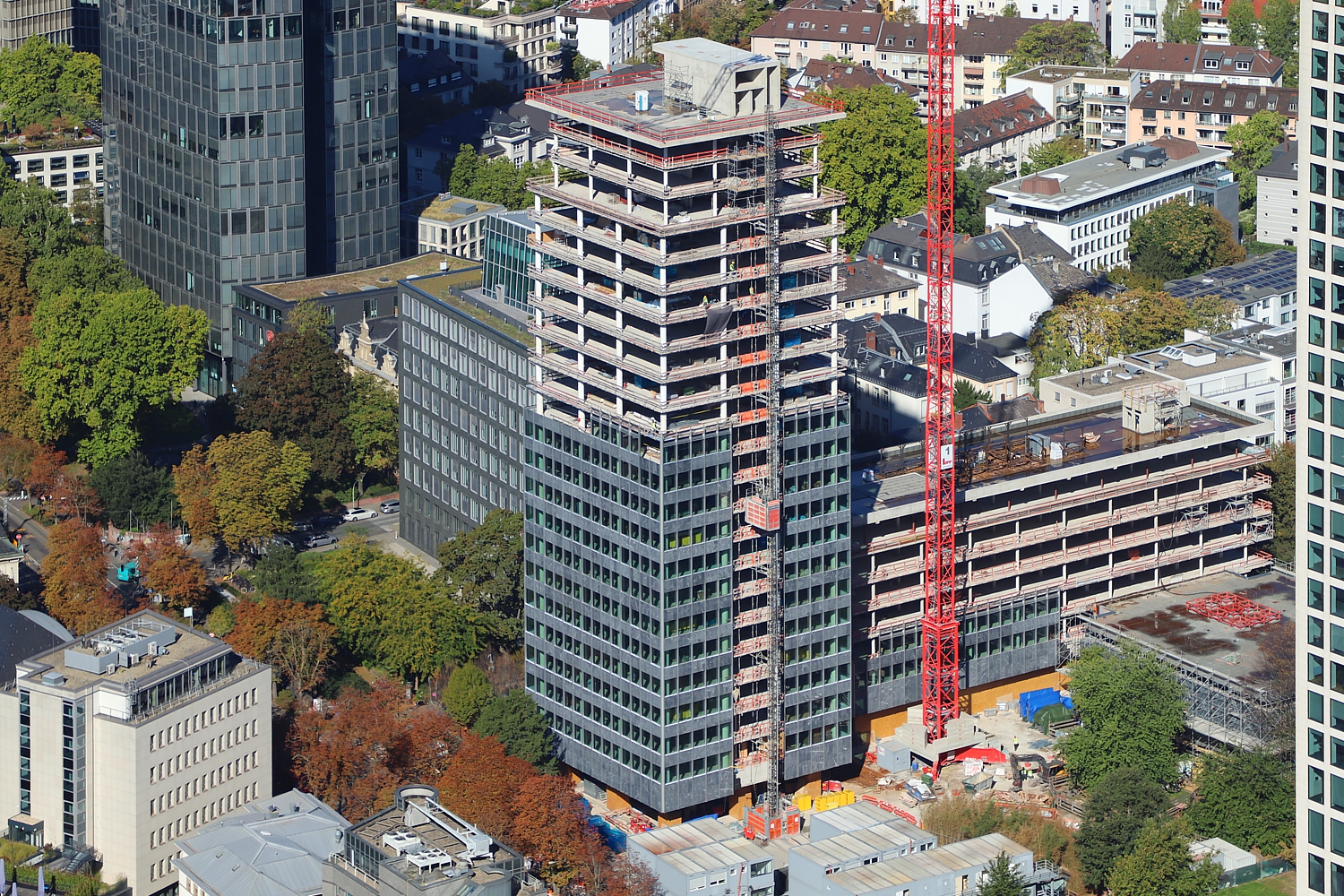

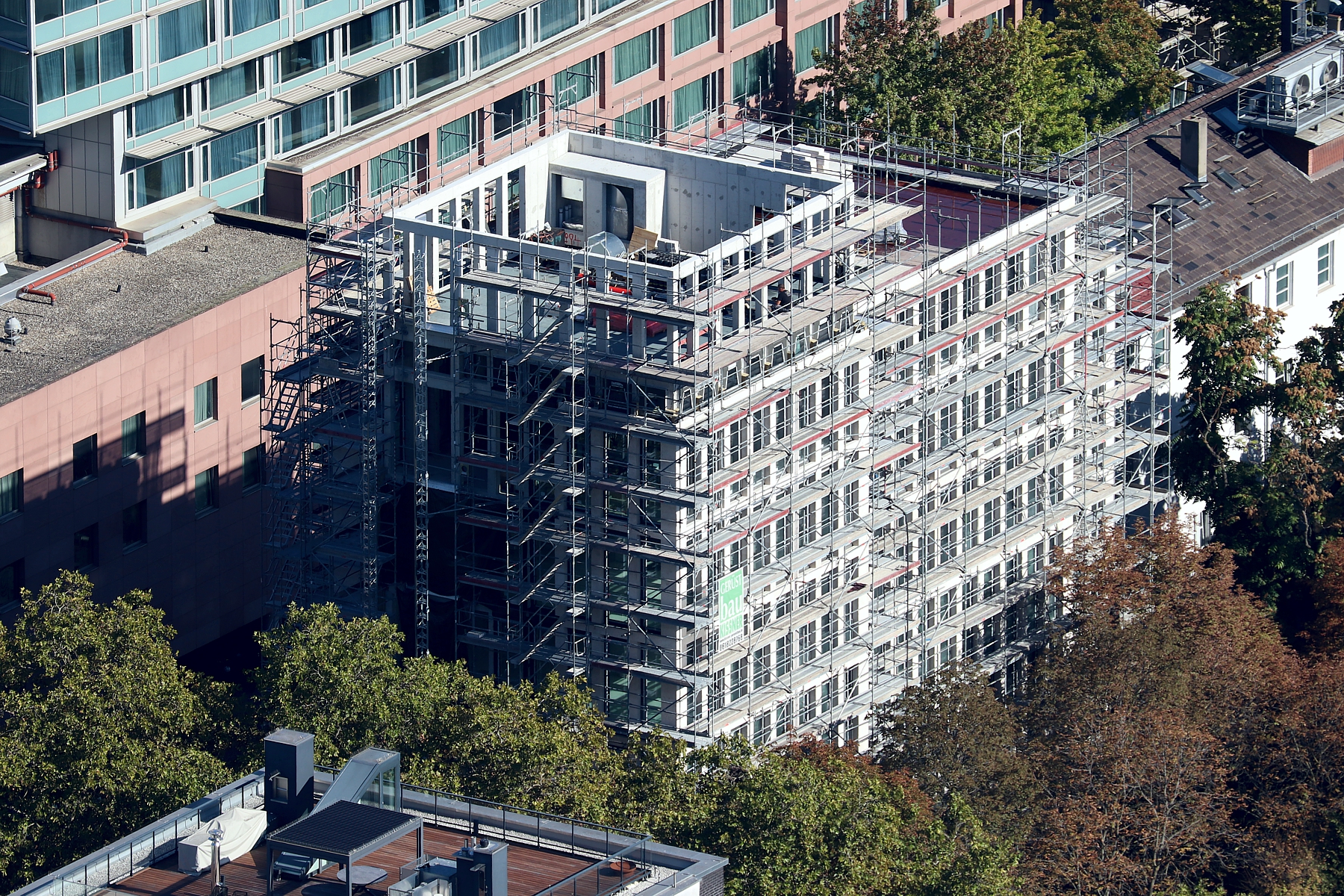

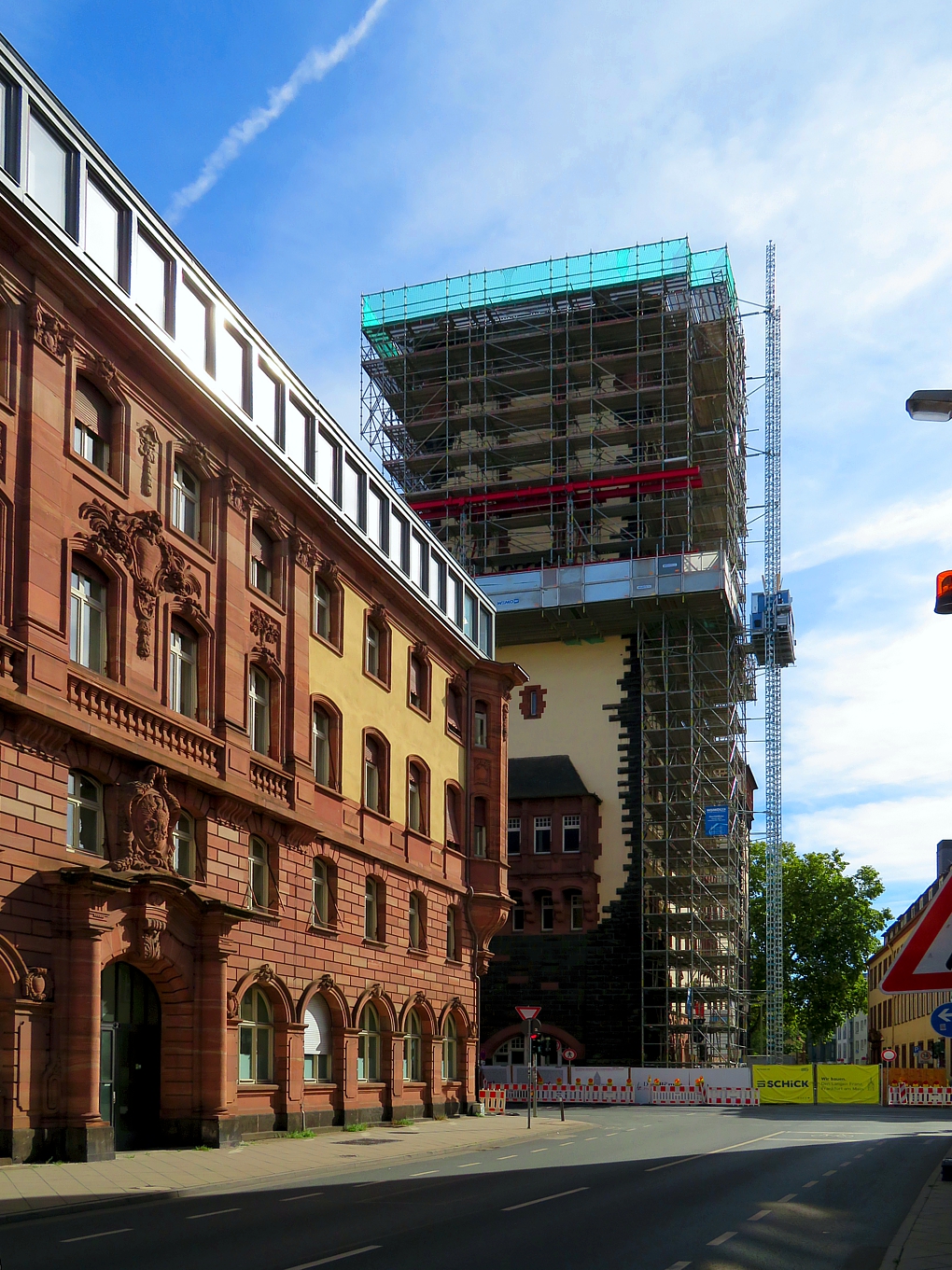

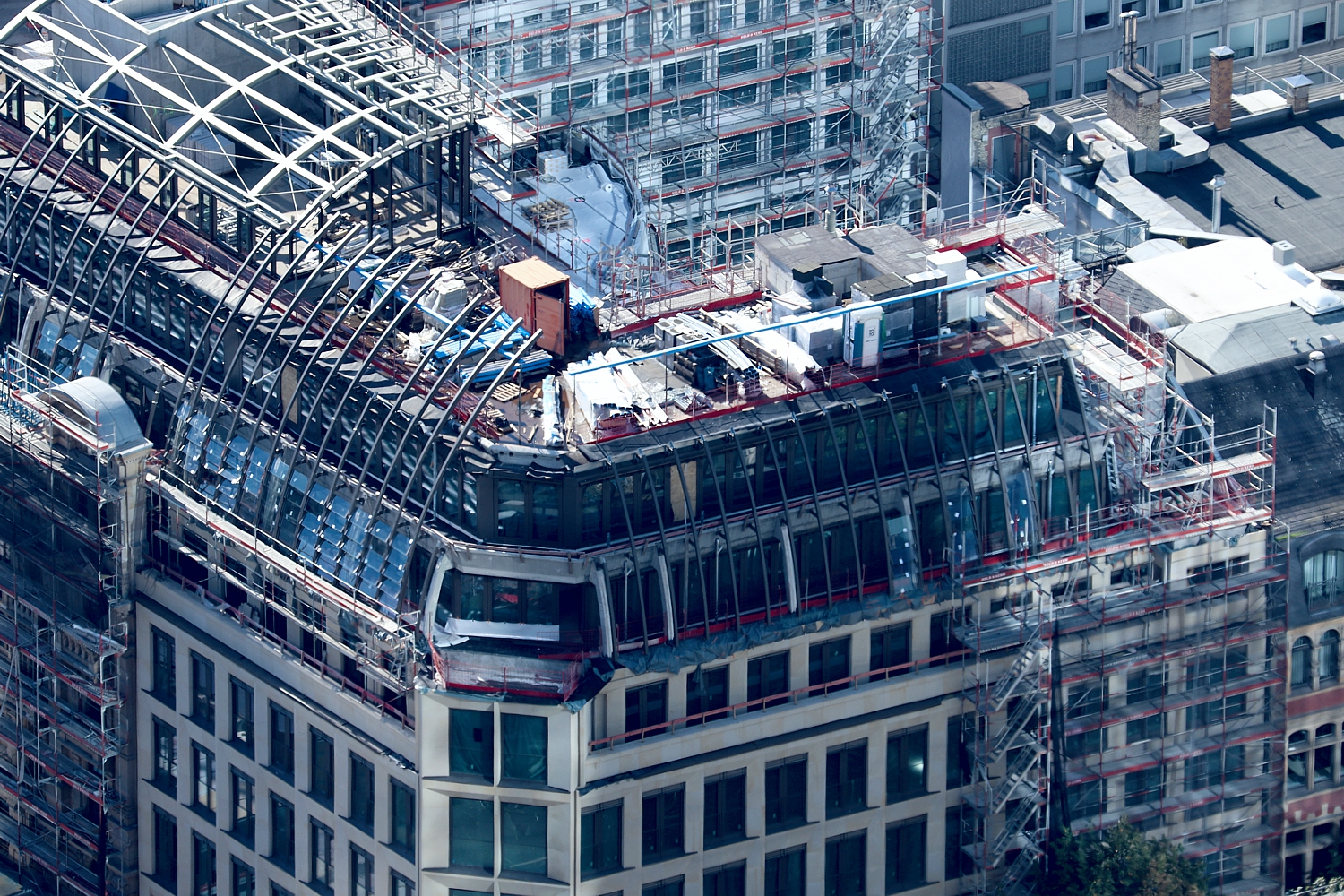

Die Verkleidung am 23-geschossigen "Tower" hat mittlerweile die 13. Etage erreicht und auch am "Studio" wurde mit der Fassadenanbringung begonnen. Die Natursteinplatten erzeugen eine hochwertige Wirkung. Die Arbeiten sind nun auch bis zum "Pavillon" vorgedrungen, erkennbar an der vollständigen Einrüstung.

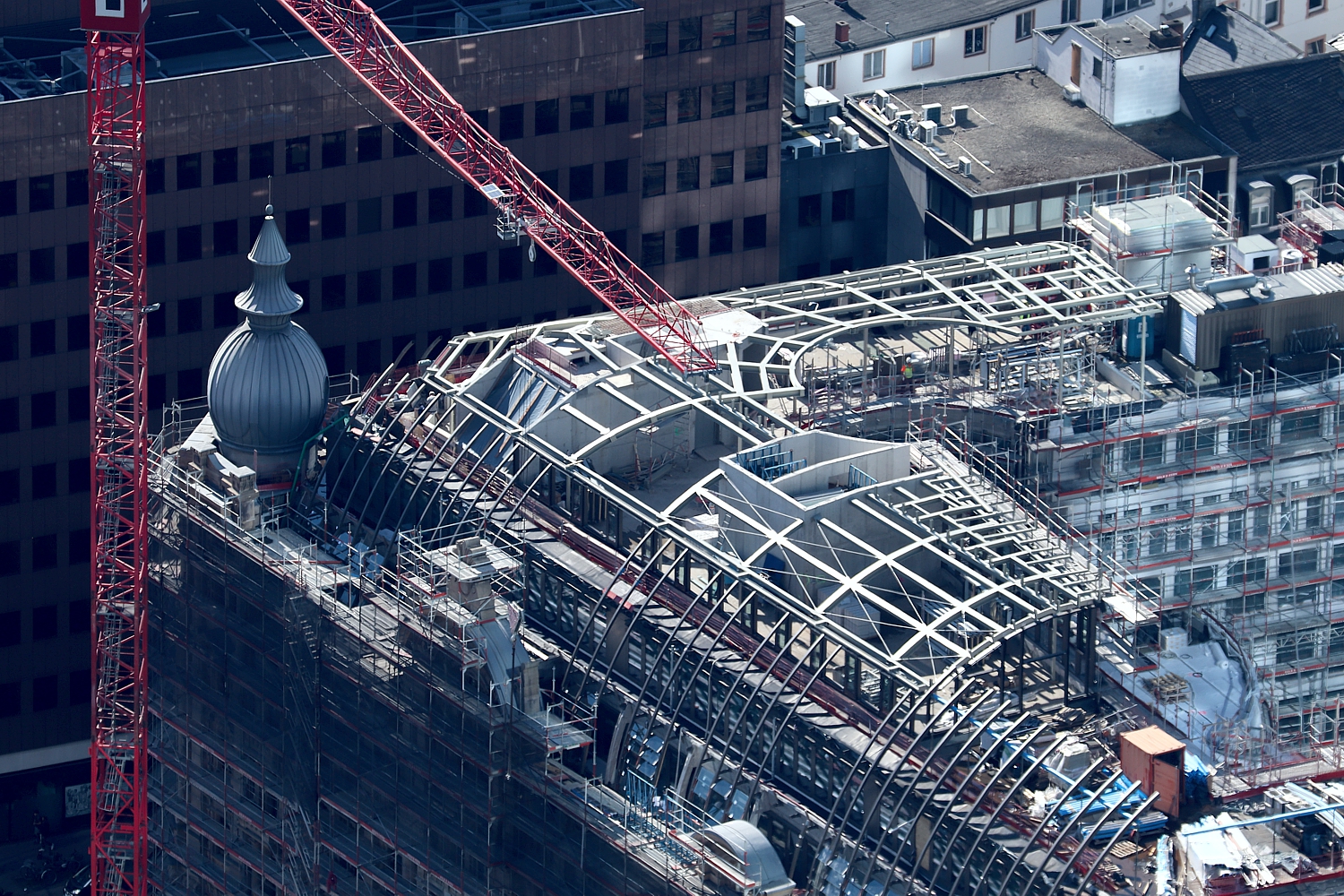

Auf dem Tower steht nun eine Art Penthaus, das aber sicherlich nicht zu Wohnzwecken sondern eher für die Gebäudetechnik (z. B. Aufzugsanlage) genutzt wird.

© 2026 Beggi
-

Hauptwache 1

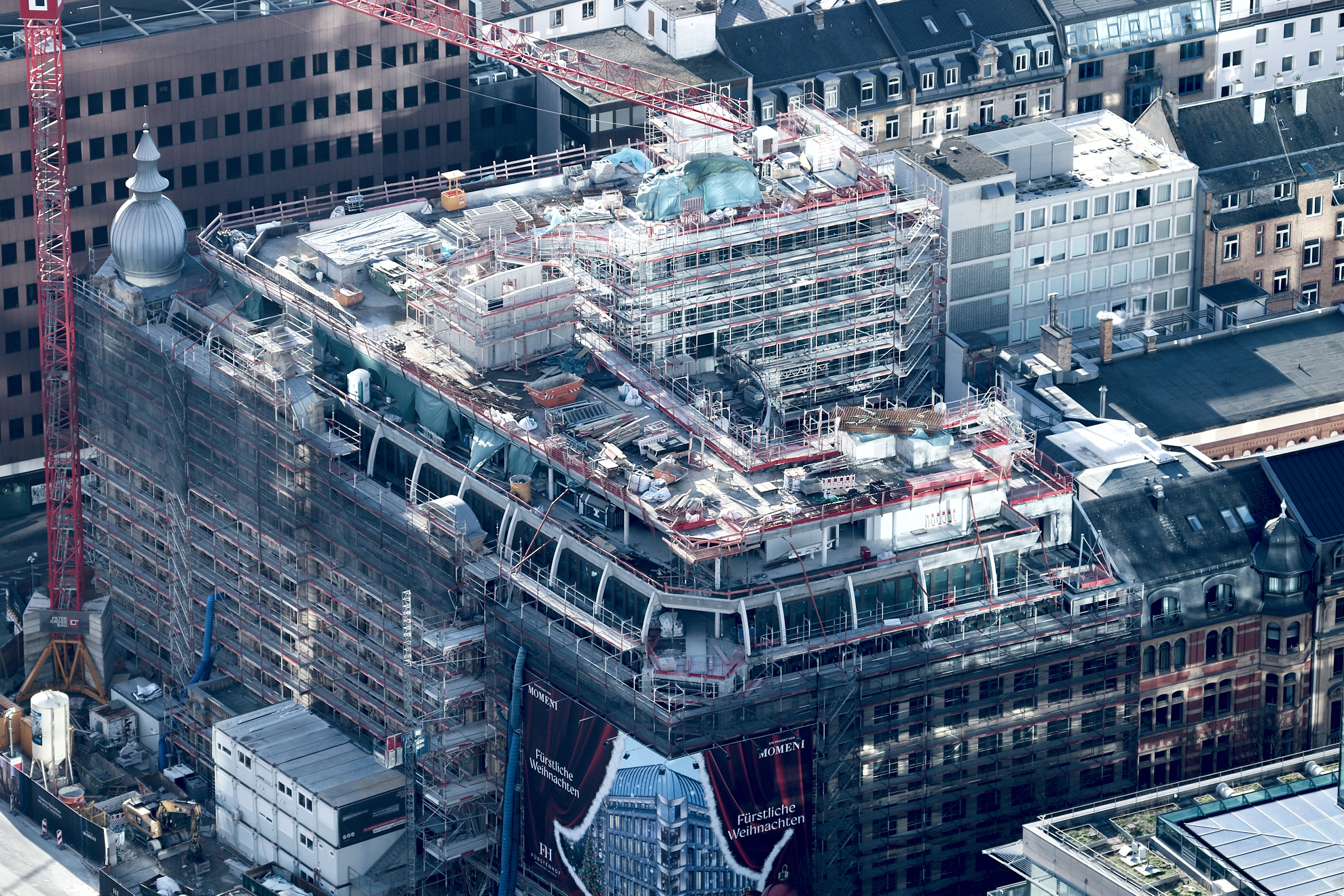

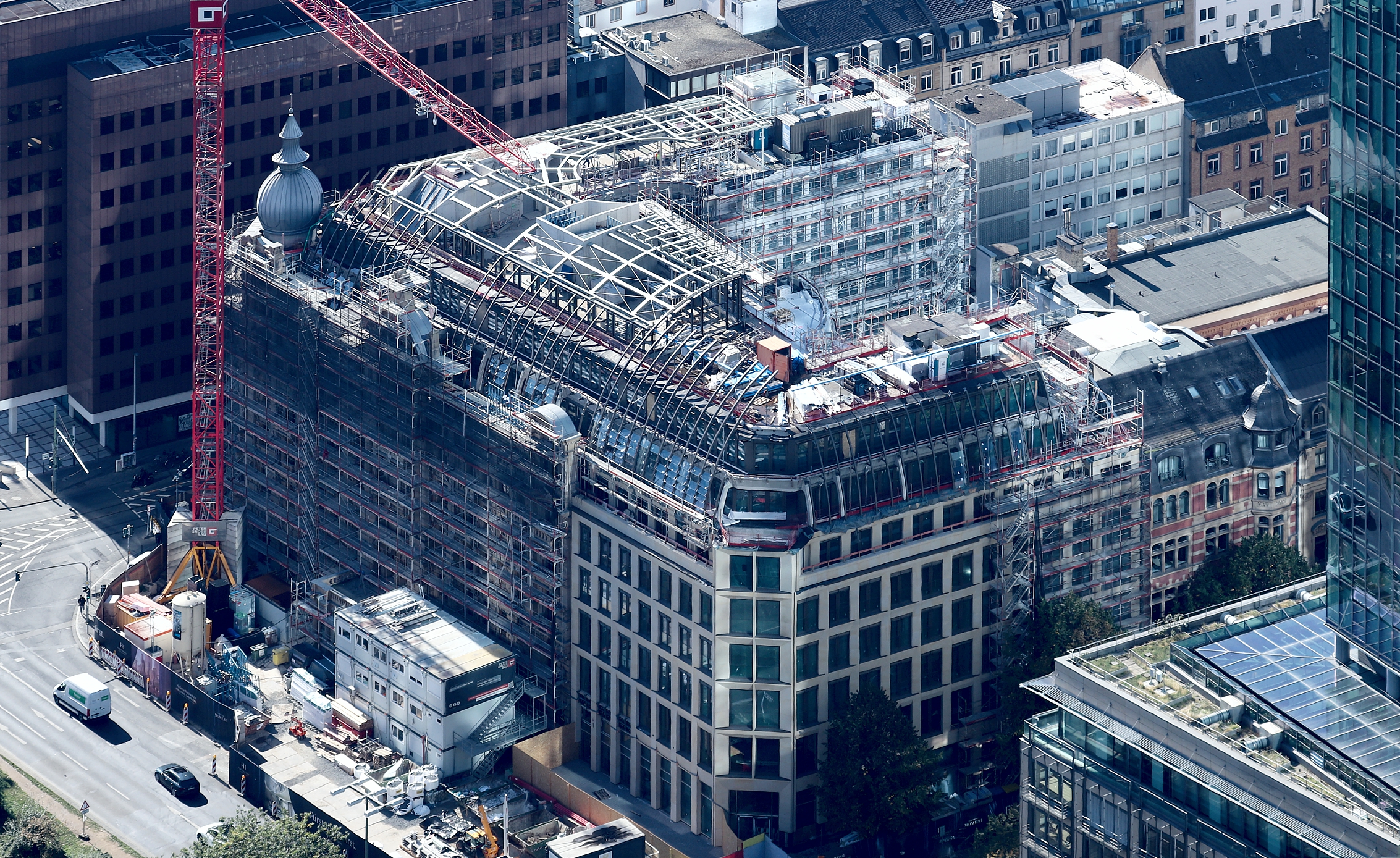

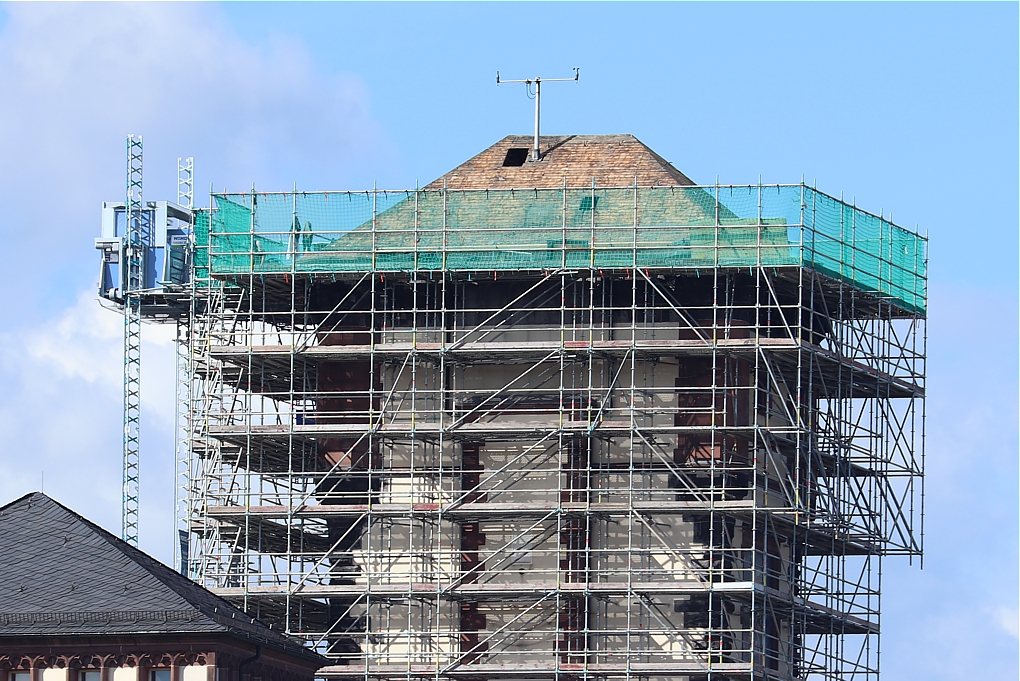

Das Ende des Baustopps zeigt sich in allen Bereichen des Neubaus. Nach außen gut sichtbar ist vor allem der fortschreitende Einbau der Fenster. Auch auf dem Dach gibt es Veränderungen. Die überfällige Abdichtung mit Bitumenbahnen ist erfolgt und eine Konstruktion aus Stahlfachwerk scheint fertiggestellt zu sein. Wie aus neueren Visualisierungen hervorgeht, soll dieser Aufbau die Grundlage für eine Dachbegrünung werden.

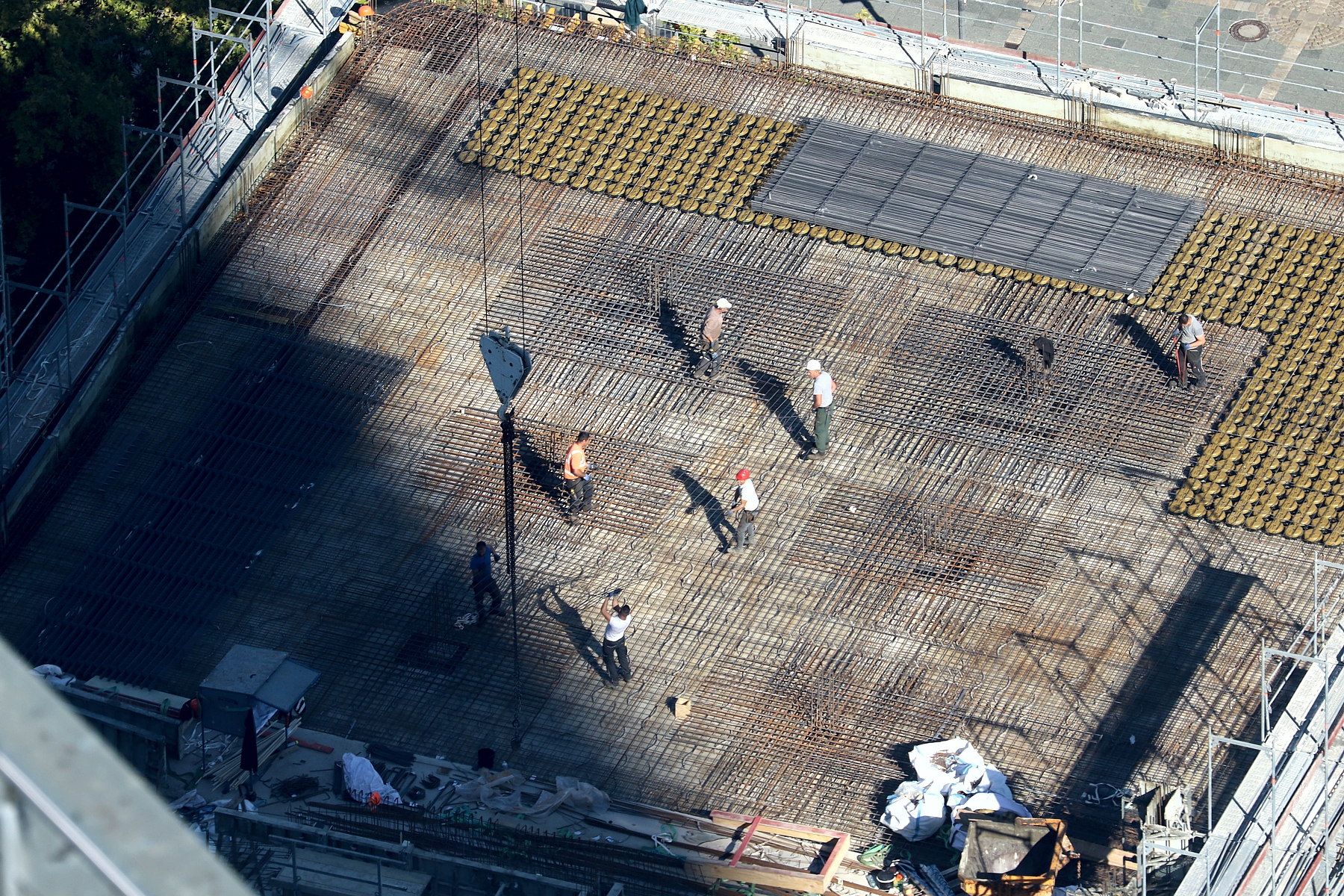

Frühstücken und Absprachen treffen funktioniert schon jetzt auf dem Dach.

© 2026 Beggi
